Céges EV-töltő beruházás rejtett költségei – jéghegy ábra: a töltő ára csak a látható rész, alatta a hálózati betáplálás, a kivitelezés, a szoftver és az üzemeltetés

Adatforrás: MEKH (2026. május 11.) és IEA – Global EV Outlook 2026. A cikkben szereplő tapasztalatok magyar kivitelezési gyakorlatot tükröznek.

Fontos: a cikkben szereplő cégpéldák illusztratív, összegzett esetek – nem konkrét, dokumentált ügyfélprojektek, és nem valós mérési adatok. Azért szerepelnek, hogy a tipikus döntési helyzetek érthetők legyenek. A számok jellemző nagyságrendek; a tényleges költség és megtérülés minden telephelyen más.

Az elmúlt években nagyjából minden második céges töltőérdeklődés ugyanazzal a mondattal indul: „Mennyibe kerül egy 22 kW-os töltő?” A kérdés jogos, csak épp a beruházás legkisebb tételére vonatkozik. A hardver ára ma már transzparens és kiszámítható. Ami a projekteket megdrágítja, csúszásba viszi vagy visszamenőleg értelmetlenné teszi, az szinte mindig valahol máshol van: a betáplálásban, a kábelnyomvonalban, a vezérlésben, vagy egyszerűen abban, hogy senki nem gondolta végig, ki fog azon a töltőn tölteni és mikor.

Ez a cikk nem termékbemutató. Nyolc olyan hibát szedtünk össze, amelyekkel a vállalati töltőprojektek során újra és újra találkozni – és mindegyiknél leírjuk, hogyan lehetett volna a tervezőasztalon, néhány jó kérdéssel elkerülni őket.

A piac nőtt, a hibák viszont ismétlődnek

Előbb a kontextus, mert enélkül a hibák nem érthetők. A MEKH legfrissebb elektromobilitási jelentése szerint 2025 végén 4 227 engedélyköteles elektromos töltőberendezés üzemelt Magyarországon, szemben a 2024. év végi 3 191 darabbal. Ez egyetlen év alatt több mint ezer új berendezés. Az eszközökön összesen 7 530 csatlakozó működött, amelyek nagy többsége – 5 393 darab – Type 2-es AC csatlakozó volt.

Európai szinten ugyanez a kép: az ACEA adatai alapján 2026 első felében a tisztán elektromos autók már az EU-s új autó eladások 20,7%-át adták, egy évvel korábbi 15,6% után. Magyarországon a BEV-részesedés ugyanebben az időszakban lépte át a 10%-ot.

Vagyis a kereslet nem kérdés többé. A kérdés az, hogy a most épülő infrastruktúra öt év múlva is jó döntésnek fog-e látszani. És itt jön a képbe az a nyolc dolog, amit a legtöbb beruházó elront.

1. hiba: a beruházást a töltő árával azonosítják

A leggyakoribb és a legdrágább félreértés. Egy céges töltőprojektben a töltőberendezés jellemzően a teljes költség 40–55%-a AC-nál, és 45–60%-a DC-nél – a maradék a kivitelezés, a hálózati oldal és a szoftveres üzembe helyezés.

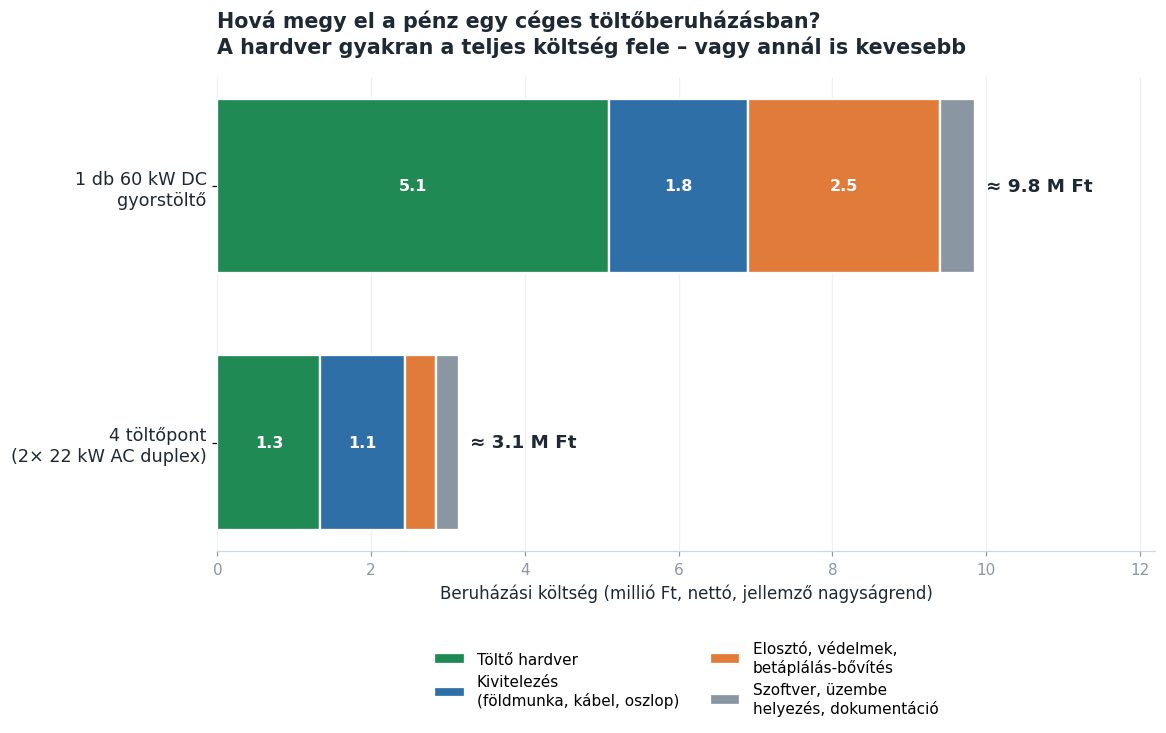

Diagram: egy céges EV-töltő beruházás költségmegoszlása – hardver, kivitelezés, betáplálás-bővítés és szoftver aránya AC és DC töltő esetén

Vegyünk egy tipikus telephelyet. Négy töltőpont két duplex, 22 kW-os AC oszloppal jellemzően 3 millió forint körüli összberuházás – ebből a hardver nagyjából 1,3 millió. Egy darab 60 kW-os DC gyorstöltő ugyanezen a helyszínen már 9–10 millió, és ott a hardver mellett 2–2,5 millió forintot is elvihet a hálózati oldal rendezése.

Amit ebből érdemes megjegyezni: ha valaki csak a töltő katalógusárát hasonlítja össze két ajánlatban, a projekt felét-kétharmadát nem is nézi. A helyes kérdés nem az, hogy mennyibe kerül a töltő, hanem hogy mennyibe kerül a működő töltőpont a telephelyemen.

2. hiba: a betáplálást a projekt végén nézik meg

Klasszikus sorrendhiba. Megszületik a döntés, kiválasztják a töltőt, megrendelik – és csak utána derül ki, hogy a meglévő csatlakozási teljesítmény nem bírja el. Innentől a projekt nem műszaki, hanem adminisztratív kérdéssé válik: teljesítménybővítési igény, hálózati engedélyezés, esetleg transzformátor.

Az IEA Global EV Outlook 2026 jelentése ezt globális jelenségként írja le a depóknál: a hálózati csatlakozás késése maradt a legnagyobb szűk keresztmetszet a nagy töltőtelepeknél, ahol a korlátozott alállomási kapacitás, a hosszú engedélyezési eljárás és a hálózati megerősítés igénye akár évekkel is csúsztathatja az üzembe helyezést. Magyarországon ritkán évekről beszélünk, de több hónapról igen – és a hónapok is a beruházó pénzébe kerülnek.

Amit tenni kell: a legelső lépés nem a töltőválasztás, hanem a meglévő csatlakozási teljesítmény és a tényleges épületterhelés megnézése. Egy 3×63 A-es csatlakozás papíron 43 kW – de ha az épület alapterhelése 18 kW, akkor a töltőknek ténylegesen csak 25 kW marad. Erről részletesen írtunk a teljesítménybővítésről szóló cikkünkben.

3. hiba: DC-t vesznek oda, ahol az AC bőven elég lenne

A DC gyorstöltő látványos, gyors, és jól mutat a cégtáblán. Csak épp nagyon sok helyszínen felesleges. A kérdés mindig ugyanaz: mennyi ideig áll ott az autó?

Ha az autók 8 órát állnak – dolgozói parkoló, irodaház, telephely, ahol a flotta éjszakára hazatér –, akkor 22 kW AC-vel bőven megtelik minden akkumulátor, és a beruházás töredékéből megoldható. Ha az autók 20–40 percet állnak – benzinkút, bevásárlóközpont, autópálya-pihenő, fuvarozó telephely gyors fordulóval –, akkor viszont az AC használhatatlan, és a DC az egyetlen működő válasz.

Van egy nagyon beszédes adat erre. A MEKH szerint 2025 végén a hazai 4 227 berendezésből 3 079 volt AC és 813 DC – vagyis a darabszám túlnyomó része AC. Ugyanakkor 2025 utolsó negyedévében az átadott 12 630 MWh-ból 10 472 MWh ment át DC töltőkön, és mindössze 2 158 MWh AC-n. A töltők háromnegyede AC, de az energia 83%-a DC-n megy át. Ez nem azt jelenti, hogy az AC rossz. Azt jelenti, hogy a kettő teljesen más feladatot lát el, és aki összekeveri őket, az vagy fölöslegesen fizet, vagy használhatatlan eszközt vesz.

4. hiba: kimarad a terheléselosztás – a legdrágább megspórolt tétel

Ha egy telephelyen nyolc töltőpont épül, és mindegyik teljes teljesítménnyel indul, az egyidejű igény simán 180 kW fölé megy. Ekkora csatlakozás kiépítése komoly pénz, és sok helyen egyszerűen nem is lehetséges.

Dinamikus terheléselosztással (DLM) ugyanaz a nyolc töltőpont 70–75 kW csúcson elfér – mert a rendszer másodpercenként újraosztja a szabad kapacitást a ténylegesen töltő autók között. Az IEA jelentése szerint a töltési terhelés átütemezésével a depók maximális teljesítményigénye akár 60%-kal is csökkenthető.

A gyakorlati következmény: a DLM ára jellemzően pár százezer forint, a trafóbővítésé több millió. Mégis rendszeresen ez az a tétel, amit „egyelőre kihagyunk”.

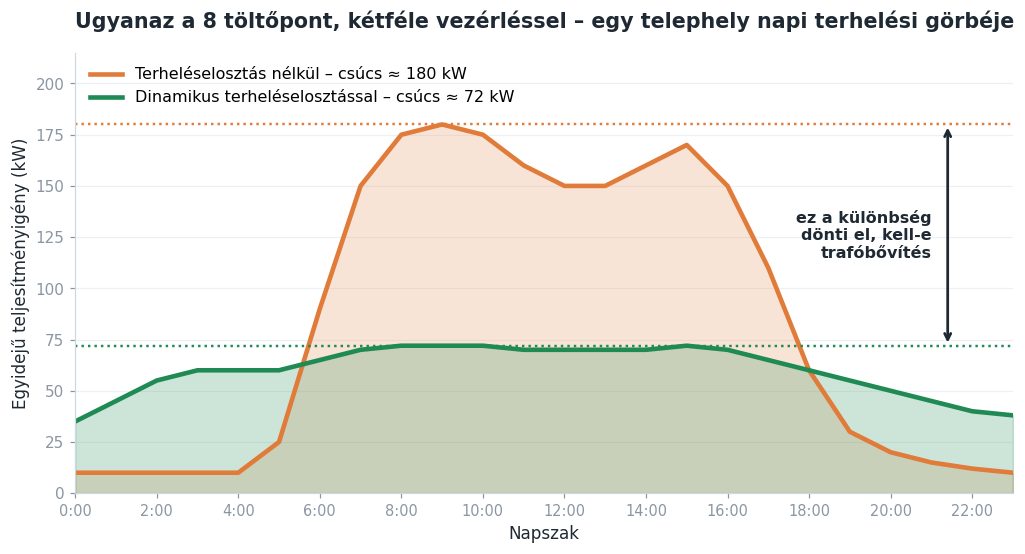

Grafikon: 8 töltőpontos telephely napi teljesítményigénye dinamikus terheléselosztással és anélkül – 180 kW helyett 72 kW csúcs

A gridX EV Charging Report 2026 ugyanezt a piac szintjén fogalmazza meg: a hálózati kapacitás megszerzése lett a töltőhálózat-építés legkritikusabb szűk keresztmetszete, és a dinamikus terheléselosztás, illetve a csúcslevágás az a technológia, amivel a szereplők a meglévő korlátokon belül tudnak bővíteni.

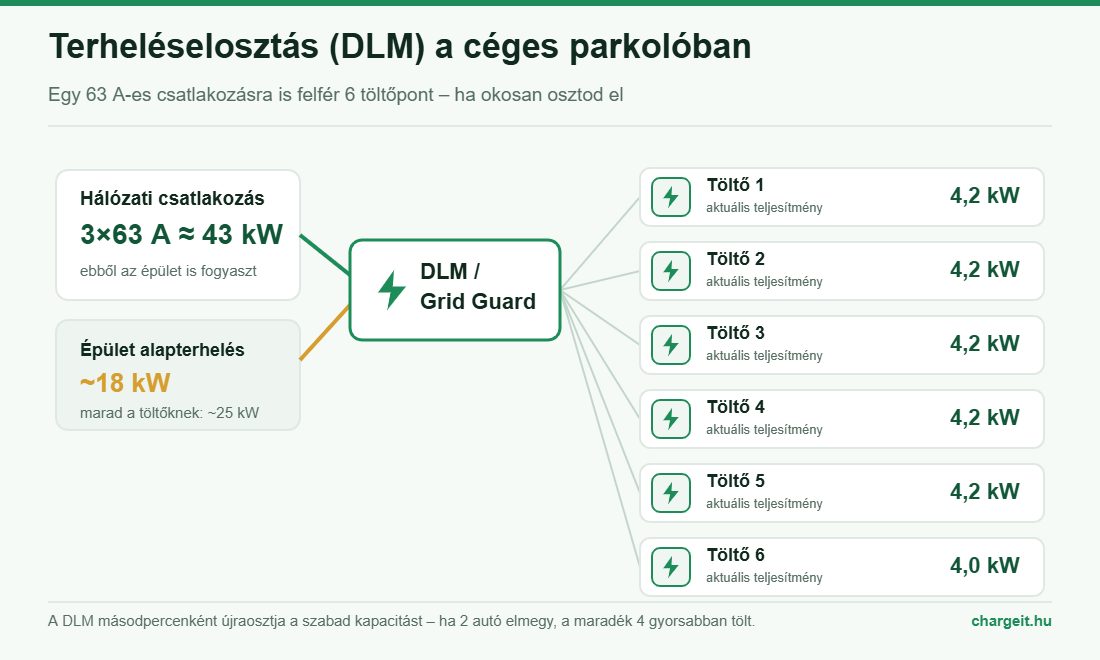

Ábra: dinamikus terheléselosztás a céges parkolóban – egy 3×63 A-es csatlakozásra hat töltőpont is felfér okos vezérléssel

A terheléselosztás működéséről és a hozzá tartozó szoftveres extrákról külön oldalunk van: DC töltő szoftver és DLM, illetve részletes cikk a több töltő terheléselosztásáról.

5. hiba: a kábelnyomvonalat senki nem járja végig

Ez a hiba tipikusan akkor derül ki, amikor a gép már a helyszínen van. A töltő oda kerülne, ahol a parkoló van – az elosztó viszont az épület másik végében. Közte térkő, aszfalt, esetleg egy tűzoltósági felvonulási terület, egy zöldsáv gázvezetékkel, vagy egy olyan udvarrész, ahol nem lehet napközben árkot ásni.

Egy illusztratív, de nagyon tipikus helyzet: egy logisztikai telephelyen 30 méterre tervezték a töltőt az elosztótól. A tényleges, bejárható nyomvonal 95 méter lett, mert a betonozott kamionforduló alatt nem lehetett átmenni. A különbözet – kábel, földmunka, helyreállítás – nagyjából annyiba került, mint maga a töltő.

Amit tenni kell: a nyomvonalat fizikailag végig kell járni a felmérésen, méterrel, nem térképen. Ez az egyetlen olyan tétel, ahol egy egyórás helyszíni bejárás milliós különbséget tud jelenteni. A komplett kivitelezés pontosan ezért kezdődik nálunk mindig helyszíni felméréssel.

6. hiba: a szoftvert utólag választják ki

„Először legyen töltő, a rendszert majd megoldjuk.” Ez a mondat annyit jelent, hogy a beruházó előbb dönt a hardverről, mint arról, hogy mit akar vele csinálni. Aztán fél évvel később kiderül, hogy szeretné látni, ki mennyit töltött, szeretné a dolgozói és a vendégtöltést szétválasztani, szeretné a flottás fogyasztást költséghelyre könyvelni – de a töltő nincs felkészítve rá.

A gyakorlati minimum: OCPP-kompatibilis töltő (ma jellemzően OCPP 1.6-J, egyre több helyen 2.0.1), RFID-s vagy applikációs azonosítás, és almérés töltőpontonként. Ha ez a három megvan, akkor később bármilyen backendre rá lehet kötni a rendszert. Ha nincs meg, akkor cserélni kell a hardvert. Az OCPP-ről alapcikkünk itt olvasható: Mi az OCPP és miért számít?

Az eJoin portfólión belül ez konkrétan azt jelenti, hogy a legolcsóbb Lite (11–22 kW, kommunikáció nélkül) tökéletes ott, ahol soha nem lesz azonosítás vagy elszámolás – például egy zárt lakóparki parkolóban. Ahol viszont akár egyszer is felmerülhet a mérés, ott már a Single vagy a Duplo a helyes belépő, mert azok RFID-vel és OCPP-vel érkeznek. A választék végigböngészhető a vállalati AC töltők és a DC villámtöltők oldalán.

7. hiba: a napelemet és a töltőt két külön projektként kezelik

Az egyik oldalon van a napelemes beruházás a tetőn, a másikon a töltő a parkolóban – és a kettőt két különböző kivitelező, két különböző időpontban, két különböző elosztóra köti. Utólag derül ki, hogy nem tudnak egymással kommunikálni, tehát nem lehet megoldani, hogy a töltő elsősorban akkor húzzon nagyot, amikor a napelem termel.

Pedig pont ez a kombináció adja a legjobb üzemi eredményt egy céges telephelyen: a munkanapok nappali töltési csúcsa és a napelem termelési csúcsa nagyjából egybeesik. Ha egy energiamenedzsment-rendszer össze tudja hangolni a kettőt, a töltésre elfogyasztott kWh jelentős része a saját termelésből jön, és nem a hálózatból. Erről bővebben a napelemes EV-töltésről szóló cikkünkben írtunk, a fedett megoldásról pedig a napelemes carport kapcsán.

Amit tenni kell: még ha a napelem csak két év múlva jön is, a töltő elosztóját és a kommunikációs útvonalat már most úgy kell kialakítani, hogy fogadni tudja. Ez a tervezéskor néhány tízezer forint. Utólag újrahuzalozás.

8. hiba: nincs terv arra, mi lesz három év múlva

Ma két elektromos autó van a flottában, ezért két töltőpont épül. Két év múlva nyolc autó van, és kiderül, hogy a betáplálás, az elosztó és a nyomvonal pontosan két töltőpontra lett méretezve.

Ez a legolcsóbban elkerülhető hiba az egész listán. A bővíthetőség árát a földmunka és a védőcső fizeti meg, nem a töltő. Ha az árokba eleve befektetünk egy nagyobb keresztmetszetű kábelt és egy üres védőcsövet, ha az elosztóban marad hely a jövőbeni kismegszakítóknak, akkor a bővítés később egy fél napos munka. Ha nem, akkor újra fel kell bontani a parkolót.

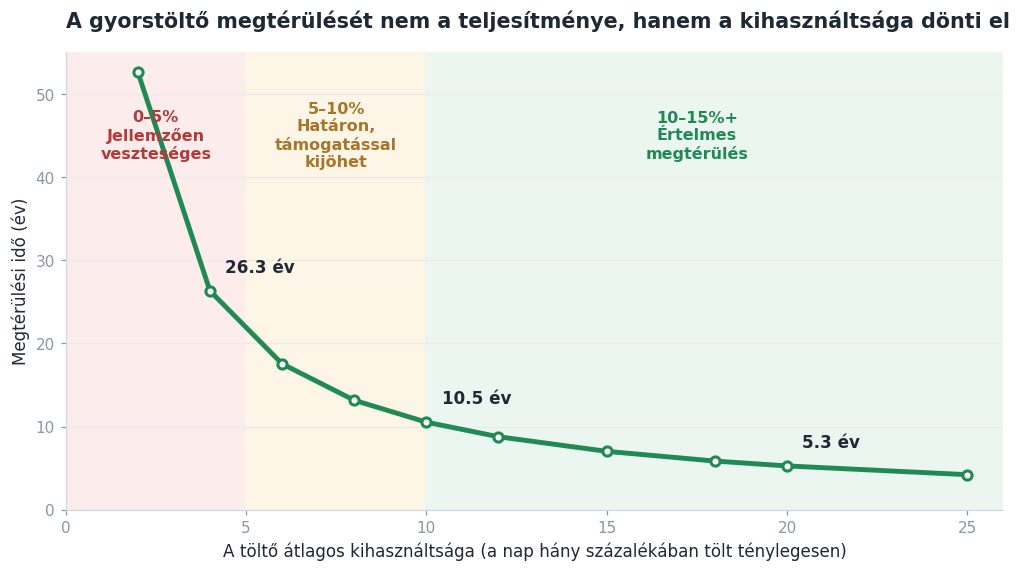

Grafikon: a DC gyorstöltő megtérülési ideje a kihasználtság függvényében – 10 százalék felett válik értelmessé a beruházás

Melyik megoldás hova való? – döntési táblázat

Az alábbi táblázat azt foglalja össze, amit a felmérések során a leggyakrabban végig kell gondolni. A számok jellemző nagyságrendek, nettó értékben.

Helyszín / használat Ajánlott megoldás Töltőpont ára (hardver) Mire figyelj
Dolgozói parkoló, 6–10 órás állás AC 11–22 kW, duplex oszlop kb. 200–700 e Ft / töltőpont DLM kötelező 4 pont fölött; RFID az elszámoláshoz
Flottatelephely, éjszakai töltés AC 22 kW + ütemezés, 1 db DC tartalék kb. 250–700 e Ft AC / 4–5 M Ft DC Éjszakai áramdíj kihasználása; bővíthető nyomvonal
Vendégparkoló, 1–3 órás állás AC 22 kW, azonosítással kb. 350–700 e Ft / töltőpont Fizetési mód és tarifa átgondolása előre
Átmenő forgalom, 20–40 perc DC 60–120 kW kb. 4–9 M Ft / berendezés Kihasználtság nélkül nem térül meg; betáplálás előre
Autópálya, nagy forgalom DC 150–400 kW, erőmű + terminálok kb. 12–25 M Ft-tól Trafó, energiatároló csúcslevágásra, redundancia
Busz- vagy kamiontelephely DC 160–480 kW, pantográf vagy kábeles egyedi kalkuláció Menetrendhez igazított ütemezés; hálózati engedélyezés hosszú

A saját helyzet gyors becsléséhez érdemes kipróbálni az EV-töltő kalkulátort, a flottás esetekhez pedig a flottatöltés oldalunkat.

Miért a kihasználtság dönt, és nem a kW

Ha egyetlen mondatot kellene kiemelni a fenti listából, ez lenne: egy töltő megtérülését nem a teljesítménye, hanem a kihasználtsága határozza meg.

Az iparági tapasztalat szerint egy nyilvános DC gyorstöltőnél az 5% alatti átlagos kihasználtság – vagyis ha a nap kevesebb mint 5%-ában tölt ténylegesen – jellemzően veszteséges üzemet jelent. Az 5–10% közötti sáv a határeset. Értelmes megtérülésről tipikusan 10–15% fölött lehet beszélni, és ott már 4–6 éves nagyságrend is elérhető.

Ebből következik, hogy egy 150 kW-os töltő egy rossz helyszínen sokkal rosszabb üzlet, mint egy 60 kW-os egy jón. És ebből következik az is, hogy a helyszínválasztás – forgalom, láthatóság, megközelítés, mellette lévő szolgáltatás – legalább annyira műszaki döntés, mint a teljesítményszint. A megtérülés részleteit külön oldalon bontottuk ki: EV-töltő üzemeltetés és megtérülés.

Hogyan csináljuk mi: a felmérés hat kérdése

Egy helyszíni felmérés nálunk gyakorlatilag hat kérdés megválaszolásából áll. Ezek mindegyike ingyen megválaszolható a beruházás előtt – és mindegyik drága, ha utólag derül ki.

  1. Mennyi a jelenlegi csatlakozási teljesítmény, és ebből mennyi az épület alapterhelése? Ez adja meg, hogy mennyi marad ténylegesen a töltésre.
  2. Mennyi ideig áll ott egy autó? Ez dönti el az AC/DC kérdést, nem a márka és nem a divat.
  3. Hány autó tölt majd egyszerre, és mikor? Ebből jön ki, kell-e DLM, és milyen csúcsra kell méretezni.
  4. Hol megy a kábel, fizikailag? Végigjárva, méterrel, akadályokkal együtt.
  5. Ki fog rajta tölteni, és el kell-e számolni vele? Ez határozza meg a szoftveres és azonosítási igényt.
  6. Mi a terv három év múlva? Ez dönti el, milyen keresztmetszetű kábel és mekkora elosztó megy a földbe most.

Ha ez a hat kérdés meg van válaszolva, a töltő kiválasztása már a projekt legkönnyebb része. A telepítés lépéseiről itt olvasható részletes leírás: vállalati flottatöltő telepítés, illetve az EV-töltő telepítés lépései.

Amit érdemes nem elhinni

Néhány gyakran hallott állítás, amivel érdemes óvatosan bánni:

GYIK – a leggyakoribb kérdések

Mennyibe kerül összesen egy céges töltőpont?

Négy AC töltőpont egy telephelyen jellemzően 2,5–3,5 millió forint nettó összköltség, kivitelezéssel együtt. Egy 60 kW-os DC gyorstöltő 8–11 millió, ha nem kell teljesítménybővítés – ha kell, ez 2–3 millióval feljebb megy. A pontos szám mindig a helyszíntől függ.

Kell-e teljesítménybővítést kérni a szolgáltatótól?

Nem mindig. Ha a meglévő csatlakozáson belül, terheléselosztással megoldható a kívánt töltési igény, akkor nem. Ezt a felmérésen lehet eldönteni, az épület valós terhelési profiljának ismeretében.

Mennyi idő alatt épül meg egy telephelyi töltőrendszer?

Ha nincs teljesítménybővítés, jellemzően 3–6 hét a megrendeléstől az üzembe helyezésig. Ha bővítés kell, a hálózati engedélyezés miatt ez több hónapra nyúlhat – ezért érdemes ezt a legelső lépésben tisztázni.

OCPP 1.6 vagy 2.0.1 kell?

Ma az OCPP 1.6-J a piaci alapszint, és a legtöbb backend ezt kezeli. A 2.0.1 fejlettebb – jobb tranzakciókezelés, biztonság, Plug & Charge támogatás –, és fokozatosan terjed. Céges telephelyre a 1.6-J bőven elég, ha a hardver később frissíthető.

Megéri energiatárolót tenni a töltő mellé?

Akkor éri meg, ha a csúcsterhelés a szűk keresztmetszet, és a bővítés drága vagy nem kivitelezhető. Ilyenkor a tároló csúcslevágásra dolgozik: lassan töltődik, gyorsan ad le. Erről részletesen az energiatároló és EV-töltő cikkünkben írtunk.

Lehet-e a dolgozói töltést juttatásként kezelni?

Igen, és ez egyre gyakoribb. A feltétel az, hogy a rendszer töltőpontonként és felhasználónként mérni és azonosítani tudjon – tehát RFID vagy applikáció, és almérés. Erről bővebben a munkahelyi EV-töltésről szóló cikkünkben.

Összefoglalva

A töltőberuházásoknál a hibák nem a hardverben vannak. A hardverpiac ma kiforrott, a garancia és a műszaki tartalom összehasonlítható. A projektek ott dőlnek el, ahol a beruházó nem szokott nézni: a betáplálásban, a nyomvonalban, a vezérlésben és abban, hogy megválaszolta-e magának, ki fog azon a töltőn tölteni és mennyi ideig.

A jó hír, hogy mind a nyolc hiba a tervezőasztalon elkerülhető, és a felismerésük nem kerül semmibe – csak egy alapos helyszíni felmérésbe.

Nézzük meg a telephelyét, mielőtt bármit megrendel

Díjmentes helyszíni felmérést végzünk: megnézzük a csatlakozási teljesítményt, az épület terhelését, a kábelnyomvonalat, és megmondjuk, mi az, ami a valóságban is működni fog – nem csak papíron.
