Logisztikai központ parkolójában sorakozó elektromos kamionok és nagy teljesítményű eJoin DC töltőoszlopok

Forrás: electrive.com – MAN starts series production of MCS-ready electric trucks (2026. július 30.); kiegészítő adatok: EAFO (2026. május 28.) és ETP-ALICE (2026. július 27.).

Július végén egy olyan hír futott át az európai szaksajtón, amely a magyar depóüzemeltetők számára is fordulópont: a MAN Truck & Bus müncheni főüzemében megkezdődött az MCS-képes (Megawatt Charging System) elektromos teherautók rendes sorozatgyártása. A gyártó szerint ő az első Európában, amely az eTGX és eTGS típusokat sorozatban, megawattos csatlakozóval építi. Ez nem újabb koncepcióautó-bejelentés, hanem gyártósor – és ezzel az elektromos kamion DC töltés kérdése a „majd egyszer” kategóriából átkerül a „mit tervezzünk be a következő depóbővítésbe” kategóriába.

Ebben a cikkben saját szavainkkal, magyar nézőpontból dolgozzuk fel, mit jelent a hír a fuvarozóknak, logisztikai depóknak és a TEN-T mentén gondolkodó kútüzemeltetőknek, és hogyan kapcsolódik hozzá az Európai Alternatív Üzemanyag Obszervatórium (EAFO) friss adata és az AFIR felülvizsgálat menetrendje.

Mi történt pontosan a MAN-nál?

Az electrive beszámolója szerint a müncheni gyártósoron elkészültek az első sorozatgyártású, MCS-aljzattal szerelt akkumulátoros nyergesvontatók. A főbb tények a gyártói közlés alapján:

A MAN értékesítési vezetője, Roman Sitte szerint „az MCS-ökoszisztéma most egy fontos piaci bevezetési szakaszban van” – járművek, töltőinfrastruktúra és IT-háttér együtt fejlődnek. Ez a mondat a lényeg: a kamion már készül, a töltőpont és a háttérrendszer viszont a mi oldalunkon múlik.

Mit jelent ez magyar szemmel?

Először is higgadtan kell olvasni a hírt. A szállítási országlistán Magyarország nincs rajta, így a MAN MCS-es kamionok itthon nem azonnal jelennek meg. Ugyanakkor a magyar fuvarozók egy része nemzetközi viszonylatban dolgozik, a nyugat-európai megbízók (különösen a német és holland logisztikai láncok) pedig egyre inkább zéró-emissziós fuvart kérnek. Aki ilyen partnernek szállít, annak a depója és az útvonala mentén lévő töltési lehetőség hamarabb számít, mint ahogy a hazai flottaállomány elektrifikálódik.

Másodszor: a hír azt üzeni a töltőberuházóknak, hogy az MCS már nem technológiai kísérlet. Egy gyártó, aki sorozatgyártásba megy, vevőket keres, és ezek a vevők töltőt akarnak. A kérdés nálunk nem az, hogy lesz-e MCS, hanem az, hogy mikor és milyen sorrendben érdemes bevezetni: CCS2-vel indulni, MCS-re felkészíteni a helyszínt, vagy rögtön MCS-t telepíteni.

CCS2 vagy MCS: mit mutatnak a számok?

Érdemes végigszámolni a MAN saját adataiból. A 534 kWh-s kivitel 20–80% közötti töltése 320 kWh energiát jelent. Ha ez 30 perc alatt megvan, az átlagteljesítmény nagyjából 640 kW – vagyis a gyártó állítása akkor teljesül, ha az MCS-töltő a 750 kW-os határ közelében tud dolgozni. A 623 kWh-s kivitelnél 374 kWh jut 40 percre, ez kb. 560 kW átlag. CCS2-n, a 375 kW-os csúcsot végig tartva is legalább 50 perc körüli idő jön ki a 534 kWh-s autónál – a valóságban a töltési görbe miatt inkább több.

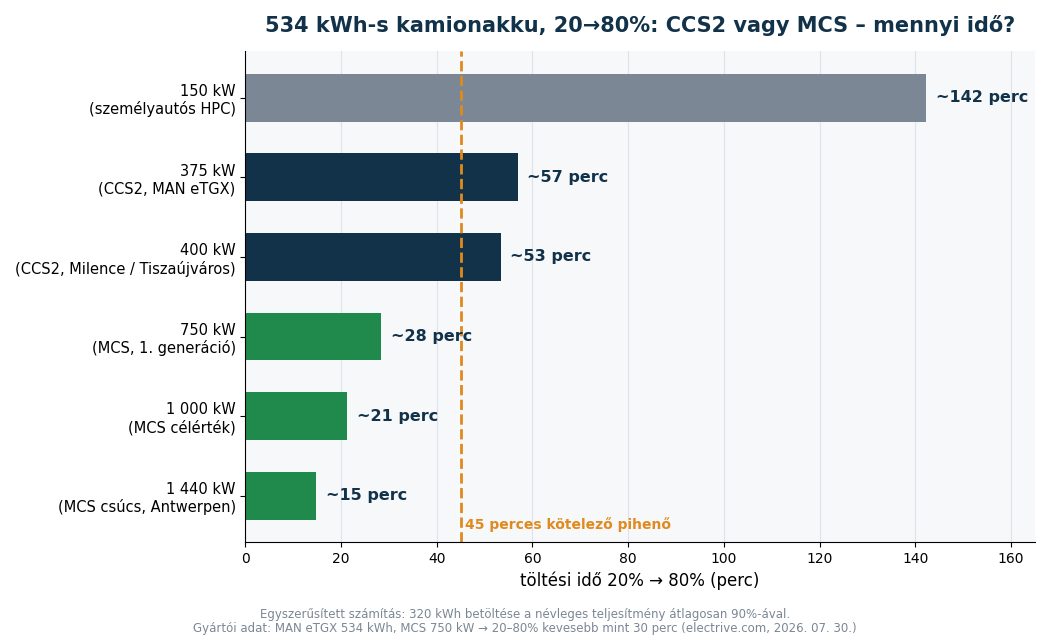

CCS2 és MCS töltési idő összehasonlítása: 534 kWh-s elektromos nyergesvontató 20–80 százalékig

Mit jelent ez a gyakorlatban? A kötelező 45 perces vezetési szünet alatt az MCS-töltő közel egy teljes „pihenőnyi” energiát visz be, a CCS2 nagyjából a felét-kétharmadát. Éjszakai depótöltésnél viszont a különbség jelentéktelen: ott a kamion órákig áll, és a teljesítmény inkább hálózati, mint járműoldali kérdés.

A fenti számok a gyártói közlésből levezetett, tájékoztató jellegű számítások; a tényleges idő a töltési görbétől, hőmérséklettől és a töltő képességétől függ.

Szempont CCS2 (kamion) MCS
MAN eTGX/eTGS max. töltőteljesítmény 375 kW 750 kW (1 000 A / 750 V)
Tipikus szerep Éjszakai depótöltés, kisebb flotta, átmeneti időszak Útközbeni gyorstöltés, sűrű beosztású flotta
Töltő oldali teljesítmény (eJoin) Rapid DC All-in-One 60–400 kW; Rapid Tower + Satellite CCS2 Rapid Tower 600–720 kW + Satellite MCS 1 500 A terminál
Kábel Folyadékhűtéses a nagyobb teljesítményhez Folyadékhűtéses, nehezebb, nagyobb kezelési igény
Hálózati igény Közepes, DLM-mel jól kezelhető Magas; sok esetben energiatároló puffer is kell
Szabványosítás, ökoszisztéma Kiforrott Épül: jármű, töltő és háttérrendszer együtt érik

Egy illusztratív depószámítás

Illusztratív példa – nem valós ügyfélprojekt. Az alábbi számítás egy feltételezett 10 kamionos depóra készült, a MAN által közölt 534 kWh-s akkumulátor-adat alapján. Nem dokumentált megvalósítás és nem ChargeIt-referencia.

Tegyük fel, hogy egy fuvarozó 10 darab 534 kWh-s elektromos nyergesvontatót üzemeltet, és mind a tíz este 20%-os töltöttséggel érkezik vissza. Teljes töltéshez (20→100%) járművenként kb. 427 kWh kell. Ha ezt 8 óra éjszakai állás alatt akarjuk bevinni, járművenként nagyjából 53 kW átlagteljesítmény elég, veszteségekkel számolva 60 kW körül. Tíz jármű együtt ~600 kW-ot jelent – ez egy közepes ipari csatlakozás, nem egy autópálya-pihenő nagyságrendje.

Ha viszont ugyanez a flotta napközben, a rakodás közben is gyorstöltene, vagy hirtelen mindenki egyszerre akar 350–750 kW-ot, a csúcsigény a MW-os tartományba ugrik. Itt jön a döntési pont: hálózatbővítés (hosszú átfutás, nem olcsó) vagy terheléselosztás + energiatároló a csúcs levágására. A magyarországi tapasztalat az, hogy a csatlakozási teljesítmény megszerzése gyakran lassabb, mint maga a töltőtelepítés – ezért a hálózati ügyintézést az első napon el kell indítani.

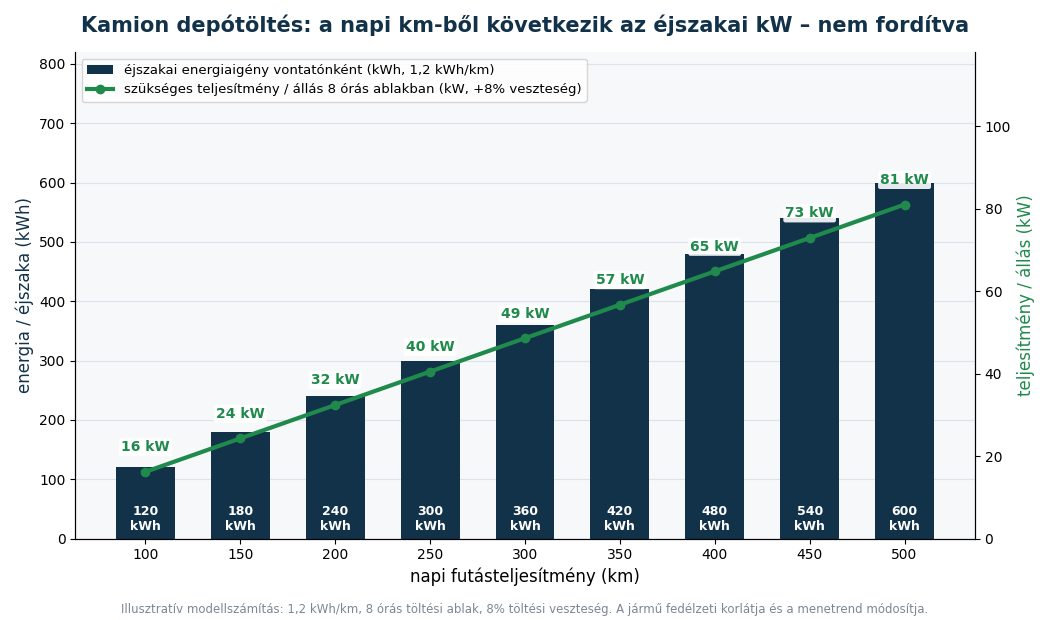

Kamion depótöltés teljesítményigénye: napi km, éjszakai energiaigény kWh és szükséges kW

Napi km → éjszakai kWh → kW

A tervezés ésszerű sorrendje: napi futásteljesítmény → fogyasztás (a nehéz nyergesvontatónál nagyságrendileg 1 kWh/km) → szükséges energia → rendelkezésre álló töltési idő → szükséges teljesítmény. Aki fordítva, a töltő katalógusadatából indul, könnyen túlméretez – és évekig fizeti a lekötött kapacitás díját.

A rendelkezésre álló időablak, a műszakrend és a tényleges napi km már a DC töltő megtérülés kalkulátorban és a helyszíni felmérésen is kulcsadat.

Mit mutat az EAFO friss adata?

Az Európai Alternatív Üzemanyag Obszervatórium (EAFO) 2026. május 28-án tette közzé az áprilisi nehézgépjármű-töltési adatot. Az AFIR 350 kW-os feltételének megfelelő, üzemelő helyszínekből 373 helyszínt, 2 405 töltőpontot és 1 225 töltőállomást számoltak 21 országban. Ebből a vegyes használatú helyszínek (külön kamionos területtel) 278 helyszín és 1 838 töltőpont, a kizárólag nehézgépjárműveknek épült helyszínek 95 helyszín és 567 töltőpont. A legtöbb töltőpontot Svédország, Hollandia és Németország mutatja.

Helyszíntípus (EAFO, 2026. április) Helyszín Töltőpont
Vegyes használatú, kamionos területtel 278 1 838
Kizárólag nehézgépjárműves 95 567
Összesen 373 2 405

Két tanulság adódik. Egyrészt a kínálat zöme vegyes használatú helyszín – tehát olyan telephely, ahol személyautók is töltenek, és a kamion csak egy külön sáv. Ez a modell a magyar benzinkutaknak is természetes irány. Másrészt egész Európában alig több mint kétezer töltőpontról beszélünk, vagyis a piac még korai, és aki most lép, nem lemaradt, hanem az elsők közé tartozik. (Az EAFO oldal a megawattos töltésről külön nem ír, ezért MCS-darabszámot nem közlünk.)

Az AFIR menetrendje: mit várhatunk Q4-ben?

Az ETP-ALICE 2026. július 27-i összefoglalója szerint az Európai Bizottság tényfeltáró kérdőíve (2026. március 23. – április 20.) több mint 1 000 hozzászólást kapott, a nyilvános konzultáció 2026. augusztus 3-án zárult, az AFIR felülvizsgálatát célzó jogszabályjavaslat pedig 2026 negyedik negyedévében várható. A résztvevők szerint a jelenlegi célok 2030-ig nagyjából igazodnak a becsült igényhez, utána viszont jelentős bővülés kell; az ICCT modellje 2030-ra mintegy 150 000, 2035-re 700 000 akkumulátoros kamiont valószínűsít Európában.

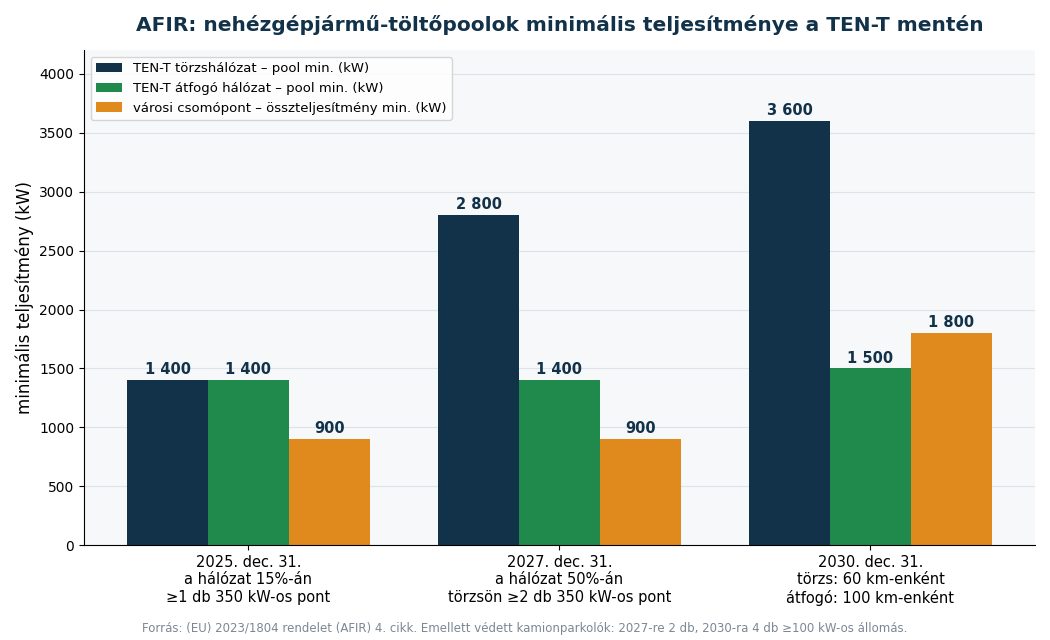

AFIR nehézgépjármű töltőpool előírások 2025–2030: TEN-T törzshálózat 60 km-enként

A jelenleg hatályos AFIR-előírások a TEN-T törzshálózaton 2025 végére a hálózat 15%-án legalább 1 400 kW-os, 2027-re 50%-án 2 800 kW-os, 2030-ra pedig 60 km-enként 3 600 kW-os, legalább két 350 kW-os ponttal rendelkező töltőpoolokat várnak (az átfogó hálózaton 100 km-enként 1 500 kW). Ezek tagállami célok, nem egyedi kútkötelezettségek – de a tagállamok a piaci szereplőkön és a támogatásokon keresztül teljesítik őket.

A csomag legfontosabb prioritásai között a hálózatra csatlakozás gyorsítása, az MCS támogatása a hosszú távú fuvarhoz, az egységes műszaki szabványok, a befektetési bizonyosság, valamint az ár-átláthatóság és az adathozzáférés szerepel. A hazai döntéshozónak ebből az a fontos, hogy a szabályozói irány nem lazul, hanem pontosodik.

Eszköz oldal: milyen eJoin megoldás illik a feladathoz?

A GreenTech Invest az eJoin magyarországi forgalmazója. A DC töltőcsalád a kamionos feladatra több szinten lefedhető:

Mindegyik OCPP-képes, és dinamikus terheléselosztással (DLM), MID-hitelesített méréssel bővíthető. Az MCS-képesség a Tower+Satellite felépítésben jelenik meg; a konkrét konfigurációt és határidőt mindig a felmérés után mondjuk meg. Ár: a projekt méretétől függ, ezért nem közlünk általános ársávot – a DC töltő árak cikk ad iránymutatást.

Gyártói referencia – nem ChargeIt telepítés

Az eJoin szlovákiai hálózata a gyártó közlése szerint 773 töltőpontot és 79 MW (79 242 kW) összteljesítményt jelent; a gyártó a hírei szerint 2026 júliusában Szlovákia második legnagyobb nyilvános töltőhálózatává vált, és az Arriva elektromos buszdepójában 17 ultragyors terminált üzemeltet. Ezek gyártói referenciák, nem a ChargeIt saját telepítései. A gyártó 2026. szeptember közepén 1 MW-os töltőállomás tesztjét jelentette be autópálya-pihenőkre – ez jó jelzés arra, hogy a megawattos irány a töltőgyártóknál is valós.

Mit tegyen a döntéshozó? Gyakorlati lista

Fuvarozó, logisztikai depó

  1. Térképezze fel a flotta valós napi km-eloszlását és állásidejét – ez dönti el, hogy az éjszakai CCS2 elég-e.
  2. Kérjen hálózati kapacitás-előzetest most; a csatlakozási teljesítmény gyakran a leghosszabb átfutású tétel.
  3. A depó elektromos tervezésekor hagyjon helyet és védőcsövet a későbbi MCS-terminálnak.
  4. Számoljon DLM-mel és, ha a csúcs indokolja, energiatárolóval a lekötött teljesítmény mérsékléséhez.

Benzinkút- és parkolóüzemeltető a TEN-T mentén

  1. Vizsgálja meg a kamionra alkalmas állásméretet és behajtást – az AFIR-számításban csak a ténylegesen kamionra használható pont ér.
  2. Ne hagyja ki a bankkártyás fizetést és az átlátható kWh-árazást; ezek az AFIR elvárásai.
  3. Indítson CCS2-vel, de tervezzen MCS-re bővíthetően. Részletek: DC töltő benzinkútra.

Önkormányzat, közlekedési vállalat

A buszdepó és a kamionos depó hálózati logikája közös: ha egy önkormányzati vagy közszolgáltatói telephelyen már van elektromos busz, a közös csatlakozási kapacitás és a közös töltő-menedzsment csökkentheti a költséget. Lásd elektromos busz és kamion töltés.

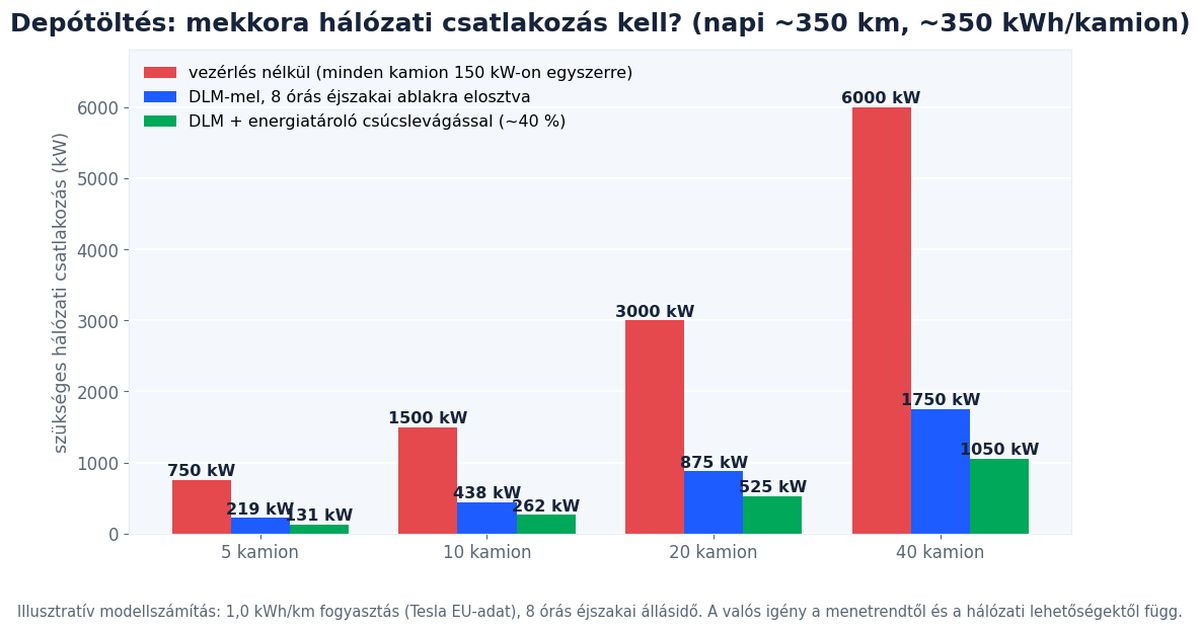

Elektromos kamion depó hálózati csatlakozási igénye kW-ban flottaméret szerint, DLM és energiatároló

Gyakori hiba: a hálózat alábecslése. Egy 10 kamionos flotta éjszakai 600 kW-ja még kezelhető, de ha a vezetők napközben is MW-os gyorstöltést várnak, a csúcs a hálózati engedélyt megelőzi. A DLM és a puffertároló nem luxus, hanem a csatlakozási díj és a megvalósítási idő csökkentésének eszköze.

Kockázatok és bizonytalanságok

Őszintén kell fogalmazni: az MCS ökoszisztémája még épül. A MAN első MCS-es modellje sem éri el a teljes megawattot, a kábelek nehezek és folyadékhűtésesek, a háttérrendszerek (roaming, elszámolás) érnek. Magyarországon pedig a kamionok jelentős része még hosszú ideig dízeles marad. Aki most tervez, ne a 2030-as csúcsra méretezzen, hanem modulárisan: induljon a valós igénnyel, és hagyja nyitva a bővítést.

Gyakran ismételt kérdések

Mikor lesz elérhető a MAN MCS-es kamion Magyarországon?

A gyártó közlése szerint a szállítás kilenc országban indul (Magyarország nincs közöttük). Magyarországi elérhetőségről nincs hivatalos adat; érdemes a márkakereskedővel egyeztetni.

Mi a különbség a CCS2 és az MCS között kamionnál?

A CCS2 kamionnál legfeljebb ~375–400 kW-ig praktikus, az MCS 750 kW-tól (a szabvány szerint akár MW feletti) teljesítményre készült, folyadékhűtéses kábellel. Éjszakai depótöltéshez a CCS2 gyakran elég.

Mekkora hálózati teljesítmény kell egy kamionos depóhoz?

Egy illusztratív, 10 × 534 kWh-s flottánál éjszakai töltéshez nagyságrendileg 600 kW; napközbeni gyorstöltéssel ennek többszöröse. A pontos érték csak felméréssel adható meg.

Lehet-e most CCS2-vel indulni, és később MCS-re váltani?

Igen, ha a helyszínt (hálózat, védőcső, terület) előre felkészítik. A Rapid Tower + Satellite felépítés ezt a logikát követi.

Kell-e MEKH engedély a töltőparkhoz?

Nyilvános töltőnél a MEKH-szabályok érvényesek; a részletekről lásd az MEKH engedély oldalt.

Kapcsolódó cikkeink

Díjmentes helyszíni felmérés kamion- és flottadepóhoz

Megnézzük a hálózati lehetőségeket, a flotta napi energiaigényét, és megmondjuk, CCS2-vel vagy MCS-re felkészítve érdemes indulni.

Ajánlatkérés

Telefon: +36 70 331 53 58

Források

Tervezed a saját EV-töltőd telepítését?

Néhány perc alatt személyre szabott árajánlatot adunk, vagy előre kiszámolhatod a várható költséget a kalkulátorunkkal. Segítünk kiválasztani a hozzád illő eJoin töltőt – az otthoni fali töltőtől a céges flottáig.

Vélemény, hozzászólás?

Az e-mail címet nem tesszük közzé. A kötelező mezőket * karakterrel jelöltük
