Forrás: Sustainable Energy, Grids and Networks (Elsevier), 43. kötet, 2025. szeptember — kiegészítve a MEKH 2026-os hálózati kapacitáspályázatának hivatalos anyagaival.
Aki DC-töltőparkot tervez Magyarországon, előbb-utóbb ugyanabba a falba ütközik: nem a töltő ára a szűk keresztmetszet, hanem az, hogy mekkora teljesítményt tud kiadni a hálózat az adott csatlakozási ponton. Egy 400 kW-os töltő megvásárolható néhány hét alatt, de ha az elosztói engedélyes azt mondja, hogy a meglévő 250 kVA-s trafóból ennyi nem fér ki, és a bővítés két év, akkor a projekt megáll.
Ilyenkor szinte reflexszerűen jön a javaslat: „tegyünk mellé egy akkumulátort.” Az energiatárolós puffer valóban létező mérnöki megoldás — a tároló lassan, kis teljesítményen tölt a hálózatról, majd a töltési csúcs alatt nagy teljesítménnyel adja le, így a csatlakozási pont felé sosem jelentkezik a teljes 400 kW. A gyakorlatban viszont ez a megoldás sokkal ritkábban éri meg, mint ahogy azt a marketinganyagok sugallják — és pontosan ezt számolta végig egy európai hálózattervezési tanulmány, amely egy dán elosztóhálózat valós mérési adataira épült.
Az eredmény kijózanító, és érdemes komolyan venni, mielőtt bárki több tízmillió forintot költ akkumulátorra ott, ahol egy trafócsere olcsóbb lett volna. Ebben a cikkben végigvesszük, mit mondanak a számok, hogyan fordítható le mindez a magyar hálózati és szabályozási környezetre, és milyen sorrendben érdemes döntést hozni egy konkrét töltőparknál.
Mit vizsgált a tanulmány, és miért releváns magyar szemmel
|
A Dán Műszaki Egyetem (DTU) kutatói egy hálózattervezési algoritmust építettek, amellyel egy valós dán elosztói engedélyes (NKE-Elnet) hálózatán modellezték, mi történik, ha a következő két évtizedben tömegesen jelennek meg a decentralizált termelők, a hőszivattyúk és a DC-gyorstöltők. Előbb hagyományos módon oldották meg a fellépő hálózati problémákat — nagyobb transzformátor, vastagabb kábel —, majd megismételték a számítást úgy, hogy a gyorstöltők mellé akkumulátort tettek. A kérdés végig ugyanaz volt: melyik olcsóbb összességében, a réz és a vas, vagy a lítium? Nem a beruházási költséget nézték csak, hanem a teljes életciklust: a kiváltott hálózati beruházásokat, a halasztásból származó megtakarítást, az akkumulátor veszteségeit és az elhasznált villamos energia árát is. |
Miért fontos ez itthon? Mert a magyar helyzet ugyanabba az irányba mutat, csak élesebben. A MEKH adatai szerint a hazai megújuló beépített teljesítmény 2025 szeptemberére átlépte a 9 GW-ot, miközben a rendszer rugalmasságát biztosító fosszilis erőműpark bruttó teljesítménye 8 GW-ról 6 GW közelébe csökkent. A decentralizált termelés előretörése és a körzetzárolások miatt a szabad csatlakozási kapacitás sok helyen egyszerűen elfogyott — és ez ugyanúgy érinti a betáplálást, mint a nagy vételezőket, amilyen egy DC-töltőpark is.
A tanulmány fő eredménye: a tároló nem automatikusan olcsóbb
A számítások szerint az akkumulátoros megoldás a költségérzékenységektől függően 40%-kal olcsóbbtól több mint 1400%-kal drágábbig terjedő skálán mozog a hagyományos hálózatbővítéshez képest. Ez nem elírás: a rossz topológiával és rosszul méretezett akkumulátorral megépített puffer tizenötszörösébe is kerülhet annak, mint amennyiért a trafót kicserélték volna.
A legfontosabb szám azonban ez: a vizsgált esetek 89%-ában a klasszikus hálózatbővítés bizonyult a legköltséghatékonyabbnak. A szerzők összegzése szerint az akkumulátor „csak határesetekben” versenyképes. Ennek oka nem a technológia, hanem a gazdaságtan: az akkumulátor beruházási költsége magas a hálózati eszközökhöz képest, a körbejárási veszteség pedig folyamatosan pénzbe kerül, miközben egy transzformátor 40–45 évig, gyakorlatilag karbantartás mellett működik.
Egyetlen kivétel van — és pont az a használható
|
A tanulmány három bekötési topológiát hasonlított össze. Kettő — a nagy akkumulátort igénylő változatok — 7%-tól 1414%-ig terjedő mértékben drágábbnak bizonyult. A harmadik, hibrid méretezésnek nevezett megoldás viszont átlagosan 40%-kal olcsóbb volt a hagyományos trafócserénél. A hibrid logika egyszerű, és pont ezért működik: nem a hálózatbővítés helyett teszünk be akkumulátort, hanem egy kisebb transzformátor mellé egy kisebb akkumulátort. Az alapterhelést a hálózat viszi, a rövid, meredek csúcsokat az akku vágja le. Így sem egy túlméretezett trafót, sem egy túlméretezett akkumulátort nem kell kifizetni. A tanulmány konklúziója szerint az akkumulátorok a szükséges hálózati beruházásokat akár 65%-kal is csökkenthetik — de csak ott, ahol a topológia és a méretezés is jól van eltalálva. |
|
Mit jelent ez egy magyar DC-töltőparknál a gyakorlatban
A dán modell nem ültethető át egy az egyben, de három tanulság közvetlenül használható:
1. A gyorstöltő elsősorban a középfeszültségű hálózatot terheli. A tanulmány szerint a decentralizált termelők (napelem, hőszivattyú) főként a kisfeszültségű oldalon okoznak feszültségproblémát, míg a gyorstöltők a primer alállomások és a középfeszültségű kábelek terhelését növelik. Magyar viszonylatban ez azt jelenti, hogy egy 150–400 kW-os DC-töltőnél szinte biztosan középfeszültségű csatlakozásról, saját transzformátorállomásról beszélünk — ez egy külön beruházási tétel, amit sokan kifelejtenek a kalkulációból. Erről részletesen írtunk a teljesítménybővítésről szóló cikkünkben.
2. A tároló akkor jön szóba, amikor az idő drágább a pénznél. A tanulmány költségalapon számol, de nem árazza be azt, ami itthon gyakran a valódi döntési tényező: ha a hálózati bővítés éveket csúszik, addig a töltőpark nem termel bevételt. Egy jól méretezett puffer ilyenkor nem azért éri meg, mert olcsóbb, hanem mert hamarabb elindítja a projektet. Ezt viszont üzletileg kell alátámasztani, nem műszaki divatból eldönteni.
3. Mielőtt akkumulátort vennél, próbáld ki, mit tud ingyen a szoftver. A dinamikus terheléselosztás (DLM) beruházás nélkül csökkenti a csúcsot azzal, hogy a töltőpontok között elosztja a rendelkezésre álló teljesítményt. Több töltőpontos telephelyen ez sok esetben elég ahhoz, hogy a meglévő csatlakozás megmaradjon. A DLM és szoftveres extrák oldalunkon látszik, mire képes a vezérlés önmagában — és a terheléselosztásról szóló cikkünkben is végigvettük a logikát.
Összehasonlítás: mikor melyik megoldás felé érdemes indulni
| Helyzet a csatlakozási ponton | Javasolt első lépés | Jellemző költségnagyságrend | Jellemző átfutás |
|---|---|---|---|
| Van elég szabad kapacitás, csak a belső elosztás szűk | DLM beállítás, belső kábelezés rendezése | jellemzően néhány százezer – 2–3 M Ft | 2–6 hét |
| Kis mértékben hiányzik a teljesítmény (10–30%) | Teljesítménybővítés a meglévő csatlakozáson | jellemzően 2–10 M Ft | 3–9 hónap |
| Nagy ugrás kell, de van hálózati kapacitás | Új transzformátorállomás (klasszikus bővítés) | jellemzően 15–45 M Ft | 9–24 hónap |
| Csúcsban hiányzik a teljesítmény, de energiában nem | Hibrid: kisebb trafó + energiatároló | jellemzően 20–60 M Ft | 6–14 hónap |
| Nincs szabad kapacitás, a bővítés évekre kitolódik | Nagyobb tároló, vagy más helyszín keresése | jellemzően 40–120 M Ft | 6–12 hónap |
A táblázat ársávjai magyar piaci tapasztalati tartományok, tájékoztató jelleggel, 2026-os szinten. A tényleges költség a csatlakozási ponttól, a nyomvonalhossztól, a földmunkától és az elosztói engedélyes feltételeitől függ — ezért adunk minden projektre helyszíni felmérés utáni konkrét árat.
A hálózati kapacitás magyar valósága 2026-ban
2026-ban két, egymást erősítő folyamat határozza meg, mi fér ki egy csatlakozási pontból.
Az egyik a kapacitásallokáció. A MEKH mandátumot kapott a közép- és nagyfeszültségű hálózaton elérhető szabad kapacitások pályázati úton történő kiosztására; a hivatal külön oldalon gyűjti a 2026-os kapacitáspályázati eljárás dokumentumait. Itt viszont álljunk meg egy fontos pontosításnál, mert ezt a piacon rendszeresen félreértik: ez a pályázat betáplálási irányú kapacitásra vonatkozik — erőművekre, naperőműre, tárolóra —, nem pedig vételezési oldali igényekre. Egy DC-töltőpark a hagyományos csatlakozási eljárásban, az elosztói engedélyesnél kéri a kapacitást, nem ezen a pályázaton. A hivatalos díjtételek is ezt tükrözik: a dokumentációs díj 200 ezer forint, a részvételi díj pedig az igényelt betáplálási kapacitás nagyságától függ.
A másik folyamat a rugalmasabb csatlakozási konstrukciók megjelenése. A MEKH elnöke, Juhász Edit a Portfolio Energy Investment Forum előadásában arról beszélt, hogy a hivatal és a hálózati engedélyesek közösen dolgoznak a rugalmas csatlakozási szerződések koncepcióján, amely feltételes csatlakozási lehetőséget kínálna a rendszerhasználóknak, és hogy a hivatal támogatja a helyi rugalmassági szolgáltatások kialakítását a szűk keresztmetszetek kezelésére. Szintén említette a csatlakozási pontok hibridizációját, vagyis a kolokációt: egy-egy csatlakozási pont közös használatát, amihez a csatlakozási jogok tulajdonosainak listája folyamatosan frissítve elérhető a hivatal honlapján.
Ez utóbbi töltőparkoknál konkrét lehetőség. Ha egy ipari park vagy egy logisztikai telephely már rendelkezik komoly csatlakozási joggal, amit nem használ ki, akkor a kolokáció gyorsabb út lehet, mint bármilyen új igénylés. Ugyanezen az előadáson hangzott el az is, hogy a hazai tárolói kapacitás a mostani nagyjából 100 MW-ról 2026 végéig várhatóan megötszöröződik — vagyis a tárolós megoldások hazai ökoszisztémája éppen most épül ki.
Miből lesz valóban drága egy akkumulátoros puffer
A tanulmány számai mögött három költségtétel áll, amit a tervezésnél nem szabad elfelejteni:
- Körbejárási veszteség. Minden kWh, ami átmegy az akkumulátoron, 8–12%-os veszteséget szenved. Egy sokat használt töltőparknál ez évi több millió forintos, folyamatosan jelentkező tétel — a tanulmány szerzői szerint éppen ez a veszteség az, ami a legnagyobb szórást okozza a gazdaságossági eredményekben.
- Ciklusélettartam. Az akkumulátort a mindennapi pufferelés folyamatosan ciklizálja. Egy transzformátor 40–45 évig működik, a tároló élettartama ennél rövidebb, és a maradványkapacitás csökken.
- Túlméretezés. Ha a tárolót „biztos, ami biztos” alapon nagyra tervezik, a beruházási költség lineárisan nő, miközben a ténylegesen kihasznált kapacitás nem. A tanulmányban pontosan ez okozta a legrosszabb eseteket.
A jó hír, hogy ezek mind számolható tételek. Egy komoly méretezés a telephely valós, 15 perces bontású terhelési adataiból indul, nem a töltők névleges teljesítményének összeadásából. Erről bővebben az energiatároló és EV-töltő oldalunkon, illetve a mikor éri meg a tároló cikkünkben írtunk.
Az egyidejűség: a legdrágább tervezési hiba
A leggyakoribb hiba, amivel töltőpark-terveknél találkozunk, hogy valaki összeadja a névleges teljesítményeket. Négy darab 180 kW-os töltő papíron 720 kW — a valóságban azonban a négy pont szinte soha nem húz egyszerre csúcson. Az autók akkumulátora a töltés második felében lassít, a töltési görbe nem négyszögjel, és a látogatások időben eloszlanak.
Ha a méretezés a névleges összegre készül, akkor egyszerre lesz túlméretezett a transzformátor és felesleges az akkumulátor. Innentől mindkét irányban feleslegesen költ a beruházó. Ezt a logikát részletesen végigvettük a hány töltőpont kell valójában című cikkünkben — és a gyakorlatban ez az az egy számítás, ami a legtöbb pénzt szokta megspórolni.
Hogyan jön ide a benzinkutas és a flottás helyzet
Benzinkúti telephelyeknél a hálózati csatlakozás jellemzően már megvan, csak nem akkora, amekkora egy AFIR-konform 150 kW-os töltőpoolhoz kell. Itt a hibrid logika különösen jól működik: a kút alapfogyasztása (világítás, hűtés, mosó) viszonylag stabil, a töltési csúcs pedig rövid és kiszámítható. A részleteket a benzinkúti DC-töltő oldalunkon és az AFIR-megfelelésről szóló oldalunkon szedtük össze.
Flottadepóknál épp fordított a helyzet: ott a töltés éjszaka, a telephely üzemi csúcsán kívül történik, jellemzően több órán át, kisebb teljesítményen. Egy depónál ezért gyakran nincs is szükség tárolóra — elég a jól beállított DLM és az okos időzítés. Ha a depó nagyobb járműveket, buszt vagy kamiont tölt, akkor viszont már más a képlet, mert ott az energiaigény nagyságrenddel nagyobb: erről az elektromos busz- és kamiontöltés oldalunkon és a flottatöltés oldalunkon olvasható több.
Mit tud egy gyártó, amelyik ezt már sokszor végigcsinálta
A hálózati oldal akkor kezelhető jól, ha a töltő maga is együttműködik vele. Az általunk forgalmazott eJoin DC-töltők ezért teljesítményszabályozható kivitelben készülnek: a Rapidbox (30–60 kW) és a Rapid DC All-in-One (60–400 kW) egyaránt fogadja a külső teljesítménykorlátot, a Rapid Tower + Satellite rendszer (160–720 kW) pedig eleve úgy épül fel, hogy egy központi teljesítményegység osztja szét a rendelkezésre álló kW-ot a kihelyezett terminálok között. Ez a felépítés hálózati szempontból lényegesen barátságosabb, mint több különálló, egymásról nem tudó all-in-one töltő.
Gyártói referenciaként érdemes tudni, hogy az eJoin (EVsolution s.r.o.) szlovákiai hálózatában 773 töltőpont és mintegy 79 MW telepített összteljesítmény üzemel, ami a SEVA 2026 második negyedéves adatai szerint Szlovákia második legnagyobb nyilvános töltőhálózata; a gyártó referenciái között szerepel egy Arriva elektromos buszdepó 17 ultragyors terminállal is (forrás: ejoin.eu). Ezek gyártói referenciák, nem a ChargeIt saját telepítései — de jól mutatják, hogy a nagy teljesítményű, hálózatbarát felépítés a gyakorlatban is működik.

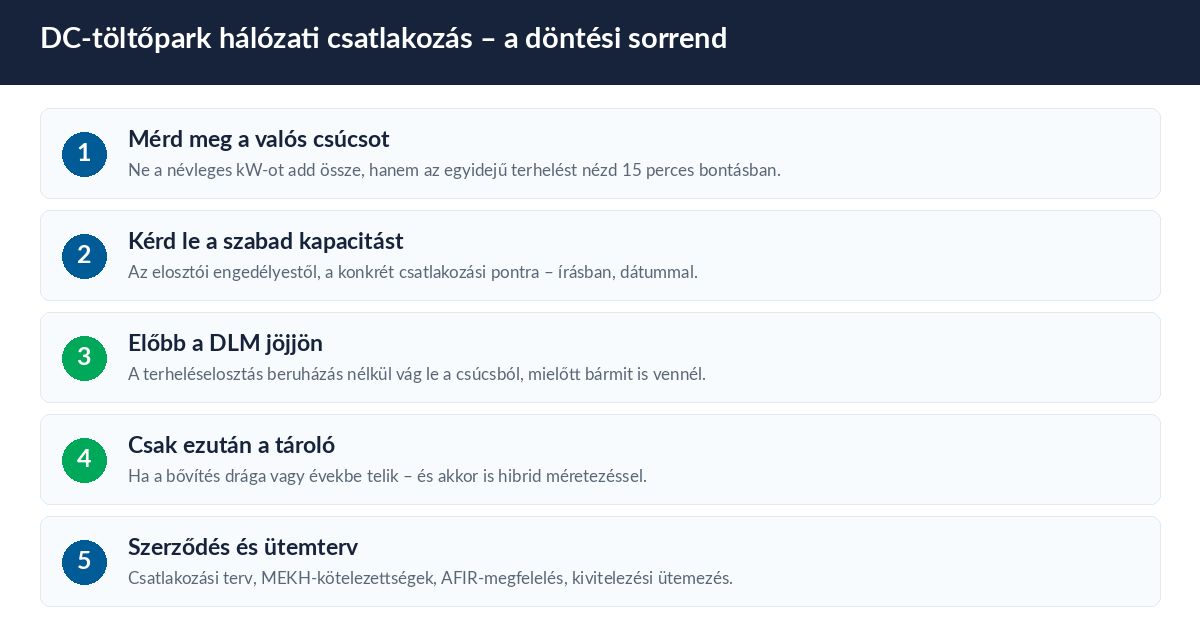

A döntési sorrend, amit érdemes követni

A sorrend nem véletlen. A legtöbb elrontott töltőpark-beruházásban az a közös, hogy a technológiai döntés (akku vagy nem akku) megelőzte az adatgyűjtést. Ha előbb megvan a valós terhelési profil és az elosztói engedélyes írásos válasza a szabad kapacitásról, akkor a többi kérdés magától eldől — és az esetek nagy részében kiderül, hogy a legolcsóbb megoldás nem is a legbonyolultabb.
Mikor NE tegyél tárolót a töltő mellé
- Ha a hálózat amúgy is elbírná. Ez triviálisan hangzik, de gyakran előfordul: a tároló ilyenkor tiszta többletköltség és többletveszteség.
- Ha a töltőpark energiaigénye, nem a csúcsteljesítménye a szűk keresztmetszet. A tároló csúcsot vág, nem energiát termel. Ha napi több MWh-t kell kiszolgálni, azt a hálózatról kell hozni.
- Ha nincs valós mérési adat. Tároló méretezése becsült profilra pénzégetés. Legalább 2–4 hét, 15 perces felbontású mérés kell.
- Ha a kihasználtság alacsony. Egy napi 3–4 töltést kiszolgáló ponton a tároló megtérülési ideje kifut az élettartamból.
És mikor ÉRDEMES
- Ha a hálózati bővítés ára vagy átfutási ideje aránytalanul nagy a hiányzó teljesítményhez képest.
- Ha a telephelyen van napelem, és a tároló több feladatot is ellát (csúcslevágás, napenergia-eltolás, esetleg tartalék ellátás).
- Ha a cég a teljesítménydíjas számlázás miatt a lekötött teljesítményt akarja lejjebb vinni — ilyenkor a tároló nem a töltő, hanem az egész telephely érdekében dolgozik.
- Ha a helyszín értéke (forgalom, láthatóság, TEN-T közelség) indokolja, hogy inkább drágábban, de most induljon a projekt.
Európai kontextus: nem a töltőpontok száma a szűk keresztmetszet
Érdemes egy pillanatra kilépni a telephelyről. A Transport & Environment elemzése szerint az EU-ban 2025 végére nagyjából 1,1 millió nyilvános töltőpont üzemelt, ami 2020-hoz képest ötszöröződést jelent, és a teljes nyilvános töltőkapacitás jelentősen meghaladja az AFIR-ban előírt minimumot. Máltát leszámítva minden tagállam teljesíti a rendelet flottaalapú célszámait.
Vagyis Európa nem töltőpontból van hiányban — hanem hálózati kapacitásból a megfelelő helyeken. Ez pontosan az a probléma, amiről ez a cikk szól, és amiért a hálózati oldal tervezése ma fontosabb kompetencia, mint a töltőválasztás. Magyarországon a MEKH legfrissebb beszámolója szerint 2024 végén 3191 engedélyköteles elektromos töltőberendezés üzemelt — a növekedés tere tehát megvan, csak nem mindegy, hol és hogyan csatlakozik.
Gyakran ismételt kérdések
Mennyivel drágább egy energiatárolós DC-töltőpark a hagyományosnál?
Nagyon változó. A hivatkozott tanulmány szerint a rosszul megválasztott topológia 7%-tól akár 1414%-ig drágább lehet a klasszikus hálózatbővítésnél, míg a hibrid méretezés (kisebb trafó + kisebb akku) átlagosan 40%-kal olcsóbb volt. Magyar viszonyok között egy 2×150 kW-os töltőpark tárolós kiegészítése jellemzően 20–60 millió forintos nagyságrendű többletberuházás, de ezt mindig a konkrét csatlakozási helyzet dönti el.
Lehet-e DC-töltőt telepíteni akkor, ha nincs szabad hálózati kapacitás?
Műszakilag igen, tárolós pufferrel vagy szigorúan korlátozott teljesítménnyel, de ehhez az elosztói engedélyessel egyeztetett csatlakozási megállapodás kell. Vizsgálandó alternatíva a kolokáció is: ha a közelben van olyan fél, aki nem használja ki a csatlakozási jogát, a MEKH honlapján elérhető a csatlakozási jogok tulajdonosainak listája.
Mennyi idő ma egy hálózati teljesítménybővítés Magyarországon?
Ez telephelyfüggő. Kisebb bővítés jellemzően néhány hónap alatt lezajlik, egy új középfeszültségű transzformátorállomás viszont a tervezéstől az üzembe helyezésig gyakran egy évnél is hosszabb. Ezért fontos, hogy a csatlakozási igény benyújtása legyen a projekt első lépése, ne az utolsó.
A MEKH 2026-os kapacitáspályázatán indulhat egy töltőparkos beruházó?
Az eljárás a közép- és nagyfeszültségű hálózat betáplálási irányú szabad kapacitásainak kiosztására szól, vagyis termelői és tárolói oldalra. Egy DC-töltőpark mint vételező a szokásos csatlakozási eljárásban igényel kapacitást az elosztói engedélyestől. Ha a projekthez naperőmű vagy hálózati tároló is tartozik, akkor annak a résznek lehet köze a pályázathoz — a pontos feltételeket a MEKH hivatalos oldalán érdemes ellenőrizni.
Elég-e a DLM a tároló helyett?
Több töltőpontos telephelyen gyakran igen. A dinamikus terheléselosztás a rendelkezésre álló teljesítményt osztja szét a töltőpontok között, és figyelembe veszi a telephely egyéb fogyasztását is. Beruházási költsége töredéke a tárolóénak, ezért mindig ezt kell először kipróbálni.
Mekkora akkumulátor kell egy 150 kW-os töltő mellé?
Nincs általános szabály, mert a válasz a töltési események hosszától és gyakoriságától függ, nem a töltő teljesítményétől. Irányadóként: ha egy töltési esemény jellemzően 30–40 kWh-t ad le, és egymás után két-három ilyen történhet csúcsidőben, akkor a hasznos tárolókapacitás nagyságrendje 100–200 kWh körül alakul. Pontos számot csak valós mérési adatokból lehet mondani.
Számít a hálózati oldal az AFIR-megfelelés szempontjából?
Igen, közvetetten. Az AFIR a töltőpool leadható teljesítményére ír elő minimumot — ha a hálózati csatlakozás nem tudja tartani ezt a szintet csúcsidőben, a megfelelés kerülhet veszélybe. Ezért a hálózati méretezést mindig a megfelelési célhoz kell igazítani, nem fordítva.
Összefoglalva
Az energiatárolós puffer valós eszköz, de nem csodaszer: egy komoly hálózattervezési vizsgálat szerint az esetek döntő többségében a hagyományos hálózatbővítés marad a költséghatékonyabb út, és a tároló csak jól megválasztott, hibrid méretezésben hoz megtakarítást. A helyes sorrend ezért mindig ez: valós mérés → szabad kapacitás lekérdezése → DLM → és csak ezután tároló.
A magyar szabályozási környezet közben mozgásban van — rugalmas csatlakozási szerződések, helyi rugalmassági szolgáltatások, kolokáció —, és ezek mind olyan eszközök, amelyek egy jól előkészített töltőpark-projektet gyorsabbá és olcsóbbá tehetnek. A kulcs az előkészítés minősége.
Nem tudod, mit bír el a telephelyed hálózata?
Díjmentes helyszíni felmérést végzünk: megnézzük a valós terhelési profilt, a csatlakozási pontot és a bővítés lehetőségeit, majd megmondjuk, kell-e egyáltalán tároló — vagy anélkül is megoldható.
Díjmentes helyszíni felmérés kérése
vagy hívj minket: +36 70 331 53 58
Kapcsolódó cikkeink
- EV-töltő teljesítménybővítés és hálózati csatlakozás
- Terheléselosztás (DLM) több EV-töltő esetén
- Energiatároló EV-töltő mellé: mikor éri meg?
- DC-töltőpark helyszínválasztás
- DC-töltő benzinkúton: AFIR, teljesítmény, megtérülés
Források
- Techno-economic comparison of grid reinforcement and battery-buffered electric vehicle fast charging stations — Sustainable Energy, Grids and Networks 43 (2025), Elsevier / Technical University of Denmark (DOI: 10.1016/j.segan.2025.101789)
- Kapacitás pályázati eljárás 2026 — Magyar Energetikai és Közmű-szabályozási Hivatal (MEKH)
- Megjelent a MEKH pályázati díjakról szóló rendelete — MEKH
- A MEKH 2026 első felében írja ki a szabad hálózati kapacitások kiosztását célzó pályázatot — mérnökvagyok.hu / Magyar Mérnöki Kamara (2025. október 8.), Juhász Edit MEKH-elnök előadása alapján
- Only one EU country misses AFIR charging target — electrive.com, Transport & Environment elemzése alapján (2026. július 20.)
- ejoin.eu — eJoin / EVsolution s.r.o. gyártói referenciák
Tervezed a saját EV-töltőd telepítését?
Néhány perc alatt személyre szabott árajánlatot adunk, vagy előre kiszámolhatod a várható költséget a kalkulátorunkkal. Segítünk kiválasztani a hozzád illő eJoin töltőt – az otthoni fali töltőtől a céges flottáig.
