Forrás: Transport & Environment AFIR-jelentés (2026. július, feldolgozás: Villanyautósok) és a MEKH nyilvános töltőállomás-adatbázisa, 2025. IV. negyedév.
Egy magyar benzinkút-üzemeltetőnek ma két, egymástól nagyon különböző oka lehet arra, hogy DC gyorstöltőt telepítsen a kútra. Az első a kötelezettség: az uniós AFIR-rendelet a transzeurópai közlekedési hálózat mentén konkrét kW-számokat és konkrét határidőket ír elő, és ezek nem 2030-ban, hanem már most, 2026-ban és 2027-ben esedékesek. A második ok az üzlet: a hazai nyilvános hálózaton átfolyó energia 83 százaléka DC töltőkön megy át, és egy DC oszlop tizenháromszor annyi kWh-t ad el negyedévente, mint egy AC oszlop.
Ez a cikk annak a kútüzemeltetőnek, önkormányzatnak és útmenti szolgáltatónak szól, aki most áll a döntés előtt: kell-e neki DC töltőállomás, mekkora, mikorra, és mennyi idő alatt jön vissza az ára. Végigmegyünk a jogszabályi minimumon, a valós magyar számokon, a hálózati csatlakozás buktatóin, a hardver ársávokon és azon az öt hibán, amit a legtöbbször látni.
Miért most lett égető kérdés a benzinkúti gyorstöltő?
Évekig azt lehetett mondani, hogy „majd ha lesz elég villanyautó”. Ez az érv 2026-ban elfogyott. A magyar nyilvános hálózaton 2025 utolsó negyedévében 12 630 MWh energiát töltöttek az autósok, és ebből több mint 10 471 MWh egyenáramú (DC) töltőkön ment át. Egy átlagos AC oszlopon negyedévente nagyjából 700 kWh fogy, egy DC oszlopon viszont 9 300 kWh — ugyanazon a helyen, ugyanabban az időszakban.
Ez a különbség pontosan az, amit egy kútüzemeltető ismer: nem az a kérdés, hány kút áll az udvaron, hanem hogy mennyi folyik át rajtuk. A töltőknél ugyanez a logika. Egy AC oszlop dekoráció; egy DC oszlop forgalmi pont.
|

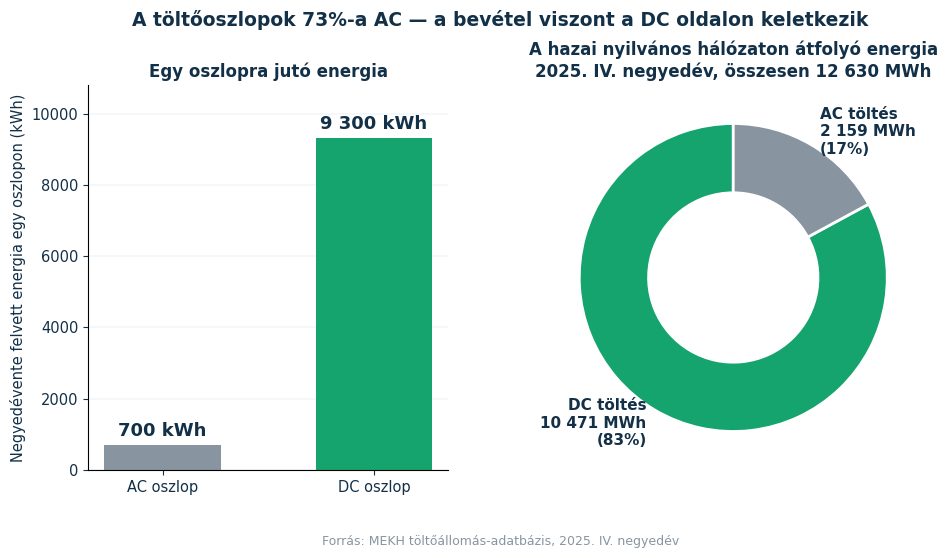

A MEKH adataiból kirajzolódik a hazai hálózat legfurcsább aránytalansága: a 4 227 töltőoszlop 73 százaléka (3 079 darab) kizárólag AC töltésre alkalmas, viszont ez a többség az összes eladott energiának mindössze 17 százalékát adja. Más szóval: a magyar töltőpark darabszámban AC-túlsúlyos, forgalomban viszont DC-dominált. Egy benzinkútnál, ahol az ügyfél 10–25 percet szán az egész megállásra, ez nem elméleti kérdés. AC töltővel a kúton nem lehet villanyautót kiszolgálni — a vendég nem fog három órát várni egy kávé mellett. Aki tehát ma töltőt telepít a kútra, annak a DC az egyetlen értelmes irány. A részletes összevetést az AC és DC töltés különbségeiről szóló cikkünkben írtuk le. |
Mit ír elő pontosan az AFIR a főútvonalak mentén?
Az AFIR (Alternative Fuels Infrastructure Regulation, 2023/1804/EU rendelet) az Európai Unió közvetlenül hatályos jogszabálya: nem irányelv, amit a tagállam a maga módján ültet át, hanem rendelet, amely önmagában kötelez. Célértékeket ad a TEN-T (transzeurópai közlekedési) hálózat mentén, és nem töltőpontban, hanem töltőpoolban és kilowattban fogalmaz.

Személyautó és kisteherautó (könnyűgépjármű)

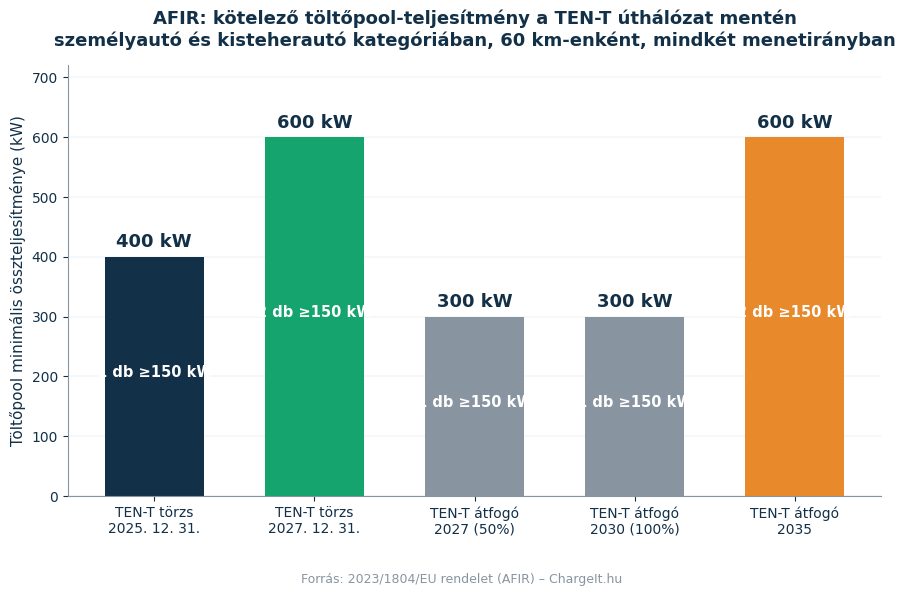

A TEN-T törzshálózat mentén 2025. december 31-ig minden menetirányban legalább 60 kilométerenként kell lennie egy töltőpoolnak, amelynek összteljesítménye minimum 400 kW, és ezen belül legalább egy töltőpont képes 150 kW-ra. Ugyanez a követelmény 2027 végére 600 kW-ra és két darab 150 kW-os pontra szigorodik.
A TEN-T átfogó hálózat — a regionális főutak — mentén a menetrend eltolva fut: 2027 végéig a hálózat legalább felén kell 300 kW-os poolokat kiépíteni egy 150 kW-os ponttal, 2030 végéig a teljes hosszon, 2035-re pedig itt is 600 kW és két darab 150 kW-os pont a minimum.
Nehézgépjármű: kamion és busz
A tehergépjármű-oldal külön menetrenden fut, és jóval nagyobb számokkal. 2025-től induló ütemezéssel, 2030-ra teljes lefedettséggel a TEN-T törzshálózat mentén 60 kilométerenként, az átfogó hálózat mentén 100 kilométerenként kell legalább 350 kW-os gyorstöltő pontokat biztosítani a nehézgépjárművek számára. Ez az a szegmens, ahol egy TEN-T menti kút vagy logisztikai telephely a következő években a legnagyobb üzleti lehetőséget találja — erről részletesen a busz- és kamiontöltés oldalunkon, illetve az elektromos kamionok depótöltéséről szóló cikkben írtunk.
Fizetés: a bankkártyás terminál nem opció
Az AFIR technológiai előírásai közül a kútüzemeltetőket egy érinti a legközvetlenebbül. 2024. április 13. óta minden újonnan telepített, fizetős, nyilvánosan hozzáférhető töltőpontnál biztosítani kell az eseti (ad hoc) töltés lehetőségét előfizetés nélkül, széles körben használt fizetőeszközzel — a gyakorlatban bankkártyával vagy érintéses eszközzel.
A régebbi eszközökre átmeneti szabály vonatkozik: a TEN-T úthálózat mentén, illetve biztonságos parkolókban telepített, 50 kW vagy annál nagyobb teljesítményű, fizetős töltőpontokat 2027. január 1-jéig utólag fel kell szerelni kártyaolvasóval — azokat is, amelyek 2024. április 13. előtt kerültek ki. Egy kútüzemeltetőnek ez azt jelenti: ha most vásárol, eleve terminálos eszközt vegyen, mert az utólagos beszerelés drágább, mint az első körben megrendelt terminál. A témát az AFIR-megfelelés oldalunkon bontottuk ki.
Hol tart Magyarország — és hol tart az EU?
A Transport & Environment 2026 nyarán publikált elemzése szerint az AFIR flottaarányos előírását (minden tisztán elektromos autó után legalább 1,3 kW nyilvános töltési kapacitás) 2026 márciusára Málta kivételével minden tagállam teljesítette, uniós szinten pedig a tagállamok együttesen 180 százalékkal haladják meg ezt a célt.
A távolságalapú célokkal viszont már szakadozottabb a kép: 2026 júniusára a TEN-T törzshálózat 79 százalékban felelt meg a 2025-re kitűzött elvárásoknak. Az átfogó hálózat jobban áll, ott 27-ből 20 tagállam már másfél évvel a 2027-es határidő előtt teljesítette a vállalását. A T&E számítása szerint mindössze 70 stratégiai helyszín beépítése az uniós megfelelőségi arányt azonnal 90 százalékra emelné.
Magyar szemmel két dolog fontos ebből. Az egyik, hogy a hiányosságok a jelentés szerint főként Kelet-Európában koncentrálódnak — vagyis a mi régiónkban. A másik, hogy a TEN-T törzshálózat hazai értelemben még csak a teljes autópálya-hálózatot sem fedi le; az M6 vagy az M44 mentén a lefedettség kérdése a rendelet szempontjából egyáltalán nem rendezett. Ahol a jogszabály nem parancsol, ott a piac dönt — és pont ott lehet elsőként beülni egy helyszínre.

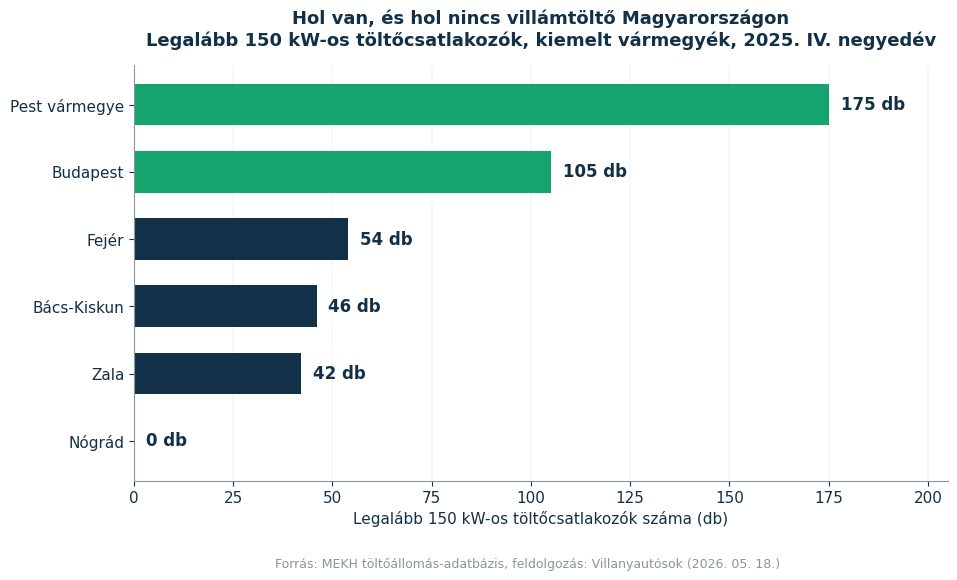

A fehér foltok: ahol ma egyszerűen nincs villámtöltő
|
A MEKH adatbázisa szerint 2025 végén az 1 148 DC-képes töltőoszlopon összesen 2 085 csatlakozó volt. Ezek 23 százaléka (480 db) 50 kW alatti, 43 százaléka (901 db) 50 és 150 kW közötti, és mindössze 34 százaléka, 704 csatlakozó képes legalább 150 kW-ra. A 350 kW-os vagy nagyobb kategória 82 csatlakozónál, azaz a teljes DC-park 4 százalékánál tart. A területi megoszlás még beszédesebb. A legalább 150 kW-os csatlakozókból Pest vármegyében 175, Budapesten 105 darab van, ezt Fejér (54), Bács-Kiskun (46) és Zala (42) követi. Nógrád vármegyében egyetlen 150 kW-os töltő sincs. Tolnában 45, Békésben 54 töltőoszlop áll összesen — ez alig több az országos állomány 1 százalékánál. Egy kútüzemeltetőnek ez a táblázat nem statisztika, hanem térkép. Ahol nulla a 150 kW-os csatlakozók száma, ott az első villámtöltő nem versenytárs mellé áll be, hanem egyedüli megállóhely lesz egy főútvonalon. A helyszínértékelés módszertanát a DC töltőpark helyszínválasztásáról szóló cikkünkben írtuk le. |
![]()
|
Mekkora teljesítmény kell egy benzinkútra?
A leggyakoribb tévedés, hogy a kérdést egyetlen számmal próbálják megválaszolni. Pedig három, egymástól független dolgot kell egyszerre eltalálni: a csúcsteljesítményt (mit lát a leggyorsabb autó), a csatlakozók számát (hányan tudnak egyszerre tölteni) és a hálózati betáplálást (mennyit lehet valóban kivenni).
A gyakorlati ökölszabály egy közepes forgalmú, főút menti kútra: két csatlakozó 150–200 kW körüli tényleges teljesítménnyel többet ér, mint egy darab 400 kW-os pont. Egy 400 kW-os oszlop lenyűgözően néz ki a prospektusban, de ha csak egy autót tud kiszolgálni, a második érkező sorban áll — és a sorban álló vendég egyszer jön el. A töltőoszlopok számának és a kihasználtságnak a viszonyáról külön cikkünk van: hány töltő kell valójában.
A másik gyakori félreértés a csúcsteljesítmény és az átlag különbsége. Egy mai villanyautó 20–80 százalék között tölt a leggyorsabban; a töltési görbe 80 százalék fölött meredeken leesik. Egy 150 kW-os csatlakozón egy jó töltési görbéjű autó reálisan 18–25 perc alatt megy 20-ról 80 százalékra — ez pont annyi, amennyit egy kúton amúgy is eltölt valaki, aki kávézik és mosdóba megy.
A hálózati csatlakozás — itt bukik el a legtöbb terv
A hardver ára az esetek többségében nem a legnagyobb tétel. A legnagyobb kockázat a hálózati csatlakozási kapacitás: egy 400 kW-os töltőpool ugyanannyi teljesítményt kér, mint egy kisebb üzem. Egy benzinkút meglévő csatlakozása jellemzően 40–100 kW körül mozog — ez egyetlen 150 kW-os töltőre sem elég.
Három út vezet tovább, és mindháromnak van ára:
- Kapacitásbővítés az elosztónál. A legtisztább megoldás, de az átfutási idő gyakran 6–18 hónap, és a csatlakozási díj mellett tartósan magasabb teljesítménydíjjal is számolni kell. Ezt érdemes legelőször megkérdezni, még a töltő kiválasztása előtt — erről szól a teljesítménybővítésről és hálózati csatlakozásról szóló cikkünk.
- Dinamikus terheléselosztás (DLM). A töltő a meglévő csatlakozás szabad kapacitásához igazodik, és nem lépi túl a főbiztosítót. Nem varázsol több kW-ot a hálózatra, de kihasználja azt, ami este és éjjel amúgy is szabadon áll. Részletek a DLM és töltőszoftver oldalon.
- Energiatároló puffer. A tároló a csúcsot vágja le: a töltő a tárolóból dolgozik, a tároló pedig lassan, alacsony teljesítményen tölt vissza a hálózatról. Ott van értelme, ahol a hálózatbővítés aránytalanul drága vagy évekig tart — lásd az energiatároló és EV-töltő kombinációt.
Amit érdemes megjegyezni: a teljesítménydíj a mért negyedórás csúcs alapján számít, nem a havi fogyasztás alapján. Egyetlen rosszul időzített csúcs egész évre beállíthat egy magasabb díjszintet. Ezért éri meg a töltőt eleve olyan szoftverrel telepíteni, amely a helyszín teljes fogyasztását látja, nem csak a töltőét.
Mennyibe kerül? Konfigurációk és reális ársávok
Az alábbi táblázat az általunk forgalmazott eJoin (EVsolution s.r.o.) DC-portfólió hardver-listaárait mutatja az EN2025/09 árlista alapján, nettó EUR-ban, 365 Ft/EUR árfolyamon átszámítva. Fontos: ezek eszközárak, nem tartalmazzák a kivitelezést, a betáplálást, a hálózati csatlakozási díjat, az alapozást és a hatósági eljárást. Egy valós projektnél a telepítés és az infrastruktúra jellemzően a hardverár 40–100 százalékát is kiteheti, helyszíntől függően.
| Helyszíntípus | Javasolt eJoin megoldás | Teljesítmény | Hardver listaár (nettó) | AFIR-szerep |
|---|---|---|---|---|
| Városi kisforgalmú kút, shop mellé | Rapidbox | 30–60 kW | 9 900–12 900 € (kb. 3,6–4,7 M Ft) | Nem AFIR-szintű; kényelmi töltés |
| Főút menti kút, 1–2 állás | Rapid DC All-in-One | 60–400 kW | 18 990–59 990 € (kb. 6,9–21,9 M Ft) | 150 kW-os pont teljesíthető |
| TEN-T menti töltőpool, 4–6 állás | Rapid Tower (léghűtéses) + Satellite | 160–480 kW erőmű | 29 900–49 900 € + terminálonként 8 490–29 900 € | 400–600 kW pool kiépíthető |
| Nagy forgalmú autópálya-pihenő | Rapid Tower (folyadékhűtéses) + Satellite | 600–720 kW erőmű | 94 900–98 900 € + terminálok | 600 kW pool + 2×150 kW pont (2027-es szint) |
| Kamion- és buszkiszolgálás depóban | Rapid Pantograph / Satellite MCS | 480 kW-tól | 34 900 €-tól (kb. 12,7 M Ft-tól) | Nehézgépjármű-célok (350 kW+) |
Az egyes kategóriák részletes árait és konfigurációit a DC töltő árak cikkünkben és a DC villámtöltők termékoldalon találja meg.
|
Egy vagy kettő: All-in-One vagy elosztott rendszer? Egy-két töltőállásig az All-in-One kialakítás általában olcsóbb és egyszerűbb: minden egy dobozban van, egy alapozás, egy betáplálás. Négy állás fölött viszont megfordul a képlet. Egy központi erőmű (Tower) és több vékony terminál (Satellite) rendszerében a teljesítmény dinamikusan oszlik el az éppen töltő autók között, így a drága teljesítményelektronika nem áll kihasználatlanul. Ha egy autó már csak 50 kW-ot vesz fel, a maradék azonnal a szomszéd állásra kerül. A kettő közötti választás matematikáját — konkrét árakkal, 6 töltőpontos példán — az All-in-One vagy elosztott rendszer cikkünkben számoltuk végig. |
Megtérülés: mi mozgatja valójában a számokat?
Illusztratív modell. Az alábbi számítás nem egy konkrét, dokumentált ügyfélprojekt adata, hanem a piacon jellemző nagyságrendekből felépített példa. A saját helyszínére vonatkozó pontos kalkulációhoz a helyszín forgalmi adatai és a hálózati csatlakozás ismerete szükséges.
A DC gyorstöltő bevétele három szorzó eredménye: napi töltési alkalmak száma × átlagosan eladott kWh × kWh-ra jutó árrés. Ezt rontja az idle (állásidő) és javítja a shop-forgalom.
Vegyünk egy 150 kW-os, kétállásos kúti töltőt. Ha naponta 8 töltés történik, alkalmanként átlag 30 kWh-val, az havi mintegy 7 200 kWh eladott energia. Ha a beszerzési ár és az ügyfélár közötti árrés — a teljesítménydíjat és az üzemeltetési költséget már levonva — nettó 40–60 Ft/kWh között alakul, az havi 290–430 ezer forint fedezet. Ugyanez a töltő napi 4 töltésnél nagyjából a felét hozza, napi 16-nál a duplájával számolhatunk.
Látható, hogy a kihasználtság érzékenyebb tényező, mint a hardver ára. Egy 21 millió forintos töltő napi 16 töltéssel gyorsabban megtérül, mint egy 7 milliós napi 3 töltéssel. Ezért ér többet a helyszín-elemzés, mint az árajánlatok utolsó 5 százalékának lealkudása. A saját számainak végigfuttatásához használja a DC töltő megtérülési kalkulátorunkat.
Az árazás, ami elrontja a megtérülést
A percdíjas árazás egy benzinkúti töltőnél tipikus hiba. Az ügyfél nem tudja előre kiszámolni, mennyibe kerül a töltés, mert az a saját autója töltési görbéjétől függ — egy lassabban töltő autó ugyanazért az energiáért másfélszer annyit fizet. Ez negatív értékeléseket és visszatérő ügyfelek elvesztését hozza.
A kWh-alapú árazás átlátható, és megfelel az AFIR átlátható árképzési elvárásának is. Ehhez viszont hiteles mérés kell: a mérőnek MID-tanúsítottnak kell lennie, és a mért adatnak visszakereshetőnek. Az idle fee (állásidődíj) ettől független eszköz: a töltés befejezése után perc alapon számolva arra jó, hogy a feltöltött autó ne foglalja a helyet. Az árazás és a fizetés teljes logikáját a töltőpark-árazásról és a hiteles kWh-mérésről (MID, Eichrecht) szóló cikkekben írtuk le.
Engedélyek: mire kell számítani a hatósági oldalon
Egy nyilvános töltőállomás nem szabadon telepíthető eszköz. A MEKH felé bejelentési és adatszolgáltatási kötelezettség áll fenn, a töltőadatokat a nemzeti adatelérési ponton keresztül elérhetővé kell tenni, és a telepítés jellemzően érinti az építéshatósági és a hálózati engedélyezési folyamatot is. Ezek az eljárások párhuzamosan futtathatók, és a legtöbb csúszás abból jön, hogy sorban indítják őket. A teendők listáját a MEKH-engedély és töltőállomás oldalunkon foglaltuk össze; a nyilvános üzemeltetés szabályairól pedig a nyilvános töltő üzemeltetéséről szóló cikkünk szól.
Öt hiba, amit benzinkúti töltőnél a leggyakrabban látni
A hatodik, kevésbé látványos hiba: a töltő telepítése után nincs, aki nézze a számokat. Egy töltő nem „kihelyezett eszköz”, hanem üzemeltetett szolgáltatás. A tapasztalatokat a töltőberuházási hibákról szóló cikkünkben gyűjtöttük össze. |
|
Gyártói referencia: mit jelent 773 töltőpont a gyakorlatban?
Az általunk forgalmazott eJoin (EVsolution s.r.o.) gyártói adatai szerint a vállalat szlovákiai hálózatában 773 töltőpont és mintegy 79 MW (79 242 kW) telepített összteljesítmény működik, ezzel a SEVA 2026. II. negyedéves összesítése alapján Szlovákia második legnagyobb nyilvános töltőhálózata. A gyártó referenciái között szerepel egy Arriva elektromos buszdepó 17 ultragyors terminállal is. Forrás: ejoin.eu.
Ezek gyártói referenciák, nem a ChargeIt saját telepítései — a mi hazai referenciáinkat a referenciák oldalon találja. Ami viszont ebből a kútüzemeltető szempontjából fontos: a mögöttes hardver nem prototípus. Ugyanaz a Tower–Satellite architektúra, amit egy magyar TEN-T menti kútra ajánlunk, több száz ponton, több éve üzemel egy szomszédos ország nyilvános hálózatában.
Mit érdemes most lépni?
- Kérdezze meg az elosztót a jelenlegi csatlakozási teljesítményről és a bővítés árazásáról, átfutásáról. Ez a szám határozza meg az összes többit.
- Nézze meg a helyszín forgalmi jellegét: átmenő forgalom vagy célforgalom, mennyi az átlagos tartózkodási idő, van-e shop, mosdó, kávé.
- Ellenőrizze, TEN-T úthálózaton fekszik-e a telephely — ha igen, az AFIR határidők közvetlenül érintik, és ez egyben lehetőség is.
- Kérjen konfigurációt, ne csak árat. Ugyanaz a 400 kW háromféleképpen építhető meg, teljesen eltérő bővíthetőséggel.
- Tervezzen a bővítésre. A 2027-es AFIR-szint 600 kW és két 150 kW-os pont. Aki ma olyan architektúrát vesz, amit nem lehet bővíteni, két év múlva újra vásárol.
Gyakori kérdések
Kötelező-e minden benzinkútra DC töltőt telepíteni?
Nem. Az AFIR nem az egyes kutakra, hanem a TEN-T úthálózat szakaszaira ír elő töltőpool-kötelezettséget: 60 kilométerenként, menetirányonként kell lennie megfelelő teljesítményű poolnak. A kötelezettség tagállami szinten teljesítendő. A gyakorlatban viszont az útmenti kutak a legkézenfekvőbb helyszínek, ezért a piaci nyomás közvetlenül rajtuk csapódik le.
Elég-e egy 150 kW-os töltő az AFIR-megfeleléshez?
Egy 150 kW-os pont a 2025-ös törzshálózati szint része, de ott a pool összteljesítménye minimum 400 kW. 2027 végétől 600 kW és két darab 150 kW-os pont a minimum. Egyetlen 150 kW-os eszköz tehát önmagában nem elégíti ki a törzshálózati követelményt.
Mennyi idő alatt épül meg egy kúti DC töltő?
Az eszköz szállítási ideje jellemzően hetekben mérhető. A projekt teljes átfutását szinte mindig a hálózati csatlakozás határozza meg: meglévő, elegendő kapacitás esetén 1–3 hónap, kapacitásbővítéssel viszont 6–18 hónap is lehet. Ezért javasoljuk, hogy az elosztói egyeztetés legyen az első lépés.
Kell-e bankkártyás terminál a töltőre?
Igen, ha nyilvános és fizetős. Az újonnan telepített töltőknél 2024. április 13. óta biztosítani kell az előfizetés nélküli eseti fizetést; a TEN-T úthálózat mentén és biztonságos parkolókban lévő, 50 kW feletti régebbi eszközöket 2027. január 1-jéig utólag fel kell szerelni. Új beruházásnál ezért eleve terminálos konfigurációt érdemes rendelni.
Megéri-e energiatárolót tenni a töltő mellé?
Ott éri meg, ahol a hálózati bővítés drága vagy hosszú, illetve ahol a teljesítménydíj magas. A tároló a negyedórás csúcsot vágja le, nem az energiát spórolja meg. Napelemes termeléssel kombinálva a hatás erősebb. Részletek az energiatároló és EV-töltő oldalunkon.
Mi a különbség a töltőpont és a töltőpool között?
A töltőpont egy csatlakozó, amelyen egyszerre egy jármű tölthető. A töltőpool egy helyszínen lévő töltőpontok összessége. Az AFIR követelményei poolszinten, összteljesítményben vannak megfogalmazva, és azon belül írnak elő minimum egy vagy két adott teljesítményű pontot.
Kamionokat is ki tud szolgálni egy kúti töltő?
Csak akkor, ha a helyszín geometriája (behajtás, kifordulás, állás hossza) és a teljesítmény is alkalmas rá. Egy nehézgépjármű-állás legalább 350 kW-ot és jóval nagyobb manőverezési helyet igényel. Ez külön beruházási logika — bővebben a busz- és kamiontöltés oldalon és a flottatöltésnél.
Nézzük meg, mi fér el a maga kútján
Díjmentes helyszíni felmérés: megnézzük a meglévő betáplálást, a helyszín geometriáját és a forgalmi jelleget, majd konkrét konfigurációt és árat adunk — nem katalógusszámot.
vagy hívjon: +36 70 331 53 58
Források
- Villanyautósok – Már csak egyetlen ország maradt le az uniós töltőversenyben? (2026. 07. 21.), a Transport & Environment AFIR-elemzése alapján
- Villanyautósok – Ezerrel nőtt a nyilvános töltők száma egy év alatt Magyarországon (2026. 05. 18.), MEKH töltőállomás-adatbázis, 2025. IV. negyedév
- EUR-Lex – 2023/1804/EU rendelet (AFIR) összefoglalója
- Kempower – Navigating AFIR: a guide to compliant EV charging solutions (2024, frissítve 2025)
- Virta – AFIR: what you need to know
- ejoin.eu – gyártói referenciák és termékadatok (EVsolution s.r.o.)
Kapcsolódó cikkek
- DC töltőpark helyszínválasztása: mi dönti el, hogy megéri-e
- All-in-One vagy elosztott DC rendszer?
- Töltőpark-árazás: kWh, percdíj és idle fee
- Elektromos kamionok töltése a depóban: MCS és AFIR
- DC töltő benzinkútra – szolgáltatásunk
Tervezed a saját EV-töltőd telepítését?
Néhány perc alatt személyre szabott árajánlatot adunk, vagy előre kiszámolhatod a várható költséget a kalkulátorunkkal. Segítünk kiválasztani a hozzád illő eJoin töltőt – az otthoni fali töltőtől a céges flottáig.
