Elektromos autó gyorstöltése nyilvános DC töltőállomáson

Forrás: Economx – Akár 3,6 millió forintot is ad a Mol (2026. július 3.); további források a cikk végén.

Egy kútüzemeltető, egy ingatlantulajdonos vagy egy logisztikai cég, aki DC töltőparkon gondolkodik, ma már nem csak azt kérdezi, milyen teljesítményű töltőt vegyen. Legalább ennyire fontos, hogy ki üzemeltesse a töltőt: maga, egy partnerhálózat keretében, vagy adja bérbe a területet. 2026 júliusában a MOL Plugee partnerprogramja ezt a kérdést a hazai közbeszéd közepére tolta. Ebben a cikkben a hírből indulunk ki, de a lényeg nem a MOL, hanem a döntés: milyen szempontok szerint érdemes eldönteni, hogy a DC töltőpark saját, partneri vagy bérbeadásos modellben működjön.

Fontos jelzés: a cikkben szereplő számpéldák és a „kútüzemeltető” mini-eset illusztratív, nem valós, dokumentált ügyfélprojekt. A MOL-programra vonatkozó adatok a hivatkozott sajtóforrásokból származnak, a hatályos feltételekről mindig a MOL Plugee hivatalos tájékoztatójából kérj friss információt. A programról írt rész nem állami pályázat, hanem egy vállalati partnerprogram bemutatása.

Mi történt: a MOL Plugee Partnerprogram lényege

A sajtóbeszámolók szerint a MOL 2026 júliusában partnerprogramot indított nagy teljesítményű DC töltők telepítésére. A program a közlések alapján bármely Magyarországon bejegyzett vállalkozás előtt nyitott, amelynek alkalmas helyszíne és megfelelő infrastruktúrája van. A partner adja a helyszínt és a töltő beszerzésének pénzügyi forrását, a MOL pedig beszerzi és szállítja a berendezést, a töltő pedig a vállalkozás tulajdonában marad. A hálózatba az 50 ezer regisztrált ügyféllel rendelkező MOL Plugee hálózat részeként kapcsolódik be.

A beszámolók két számot emelnek ki: 49–99 kW-os DC töltőnél nettó 1 millió forint, 100 kW fölött nettó 3,6 millió forint marketing-hozzájárulás jár. A megállapodás 10 évre szól, hosszabbítási lehetőséggel, a partner bevétele pedig fix és forgalomarányos díjelemekből áll össze. Az Economx összefoglalója szerint az ajánlat ott lehet érdekes, ahol van elegendő villamos kapacitás, napenergia-többlet keletkezik, vagy az e-autós forgalom önmagában is üzleti érték.

Ugyanebben a hónapban a MOL mobilitási vezetője a Világgazdaságnak azt mondta: „A piac a mennyiségi bővülés szakaszából fokozatosan átlép a minőségi fejlődés szakaszába.” (Czikora Tamás, VG, 2026. július). Ugyanott hangzott el, hogy 2025 végén 4227 töltőberendezés üzemelt Magyarországon (45%-os éves növekedéssel), és a nyilvános töltőkön felhasznált energia 80%-a már DC-töltésből származik. Magyarán: a verseny nem a darabszámról, hanem a sebességről, a megbízhatóságról és a fizetési élményről szól.

Miért nem csak a MOL-nak szól ez a hír?

A program üzenete minden potenciális DC-beruházónak szól: a nagy hálózatok felismerték, hogy a jó helyszín és a hálózati kapacitás ritka, és hajlandók osztozni a kockázaton azzal, aki ezt adja. Ez átrendezi a döntési helyzetet. Korábban a kérdés az volt: építsek-e egyáltalán töltőt? Most inkább ez: melyik modellben vigyem végig?

Egy önkormányzatnak, egy bevásárlóközpontnak, egy benzinkút-üzemeltetőnek vagy egy ipari parknak három út áll nyitva. Mindháromnak megvan a maga ára, és egyik sem univerzálisan jobb.

A három üzemeltetési modell egy pillantásra

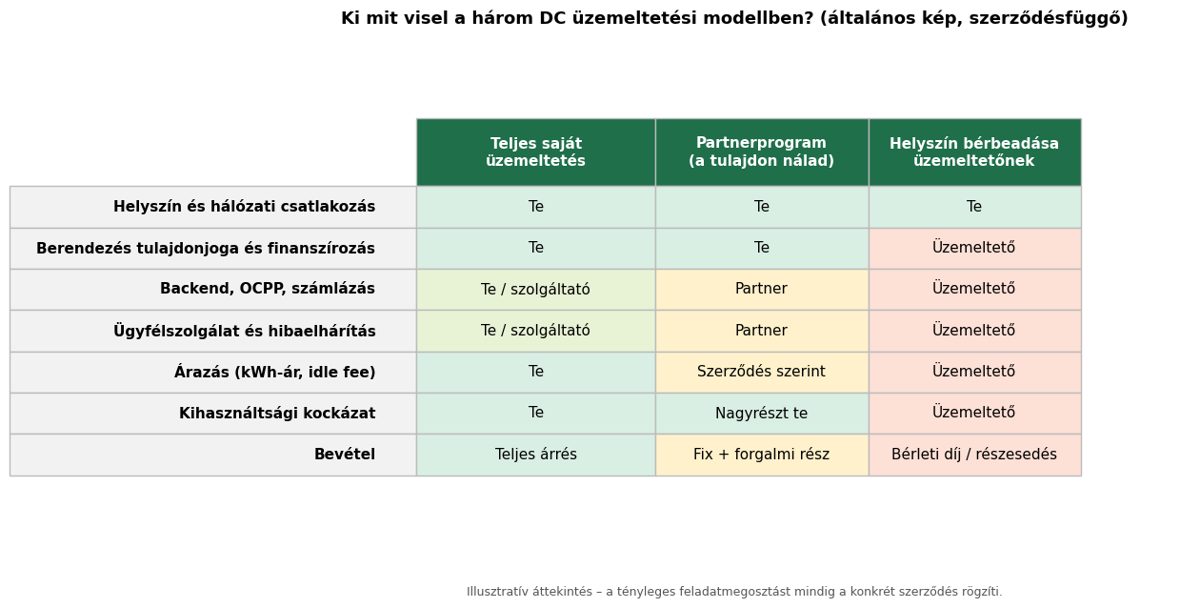

DC töltőpark üzemeltetési modellek összehasonlítása: saját üzemeltetés, partnerprogram és helyszín bérbeadása – ki mit visel

1. Teljes saját üzemeltetés. Te vagy a tulajdonos és az üzemeltető is: te határozod meg az árat, te kötsz áramszerződést, és a teljes árrés is a tiéd. Cserébe a kihasználtsági kockázat, a hibaelhárítás és az ügyfélszolgálat is rád marad (ezt szolgáltatóval ki lehet váltani).

2. Partnerprogram. A tulajdon a tiéd, de a hálózati megjelenés, a backend és az ügyfélbázis a partneré. Kisebb a marketing- és üzemeltetési teher, cserébe kevesebb mozgástér van az árazásban, és hosszú távra kötsz szerződést.

3. Helyszín bérbeadása. Csak a területet és a csatlakozási pontot adod, a berendezést és a kockázatot az üzemeltető viseli. Alacsony kockázat, de alacsonyabb és kevésbé alakítható bevétel.

Összehasonlító táblázat: mikor melyik modell?

Szempont Saját üzemeltetés Partnerprogram Bérbeadás
Beruházás a tiéd? Igen Igen (a sajtóközlések szerint a töltő a vállalkozás tulajdonában marad) Nem, az üzemeltetőé
Árazási szabadság Teljes Szerződésfüggő Nincs
Bevétel jellege Teljes árrés Fix + forgalomarányos rész Bérleti díj vagy részesedés
Kihasználtsági kockázat Nálad Nagyrészt nálad Az üzemeltetőnél
Üzemeltetési terhek Nálad vagy szolgáltatónál Nagyrészt a partnernél Az üzemeltetőnél
Kötöttség Alacsony Magas (a MOL-program esetén 10 év) Szerződés szerint
Kinek való? Üzemeltetői tudással vagy szolgáltatóval rendelkező, tőkeerős beruházó Jó helyszínnel és kapacitással rendelkező, de hálózati ügyfélbázissal nem rendelkező cég Aki nem akar beruházni, csak hasznosítani a területet

Mini-eset (illusztratív): egy közepes forgalmú benzinkút döntése

Illusztratív példa – nem valós ügyfélprojekt, a számok csak a gondolkodásmódot mutatják.

Képzelj el egy főút melletti, önállóan működő benzinkutat, ahol az üzemeltető szeretne két darab 150 kW körüli DC töltőpontot. Ha a kút a TEN-T hálózaton van, az AFIR-megfelelés is szempont lehet. Három kérdést érdemes feltenni, mielőtt a modellről döntenél:

Először: mennyi villamos kapacitás áll rendelkezésre? Ha a hálózati csatlakozás bővítése évekbe telik, a partner hálózata nem old meg semmit, a kapacitás nálad hiányzik. Ilyenkor a energiatárolós megoldás vagy a mobil DC töltő lehet az áthidalás. Másodszor: van-e saját üzemeltetési kapacitásod? Ha a kútnál senki nem ért az OCPP-hez és a kWh-alapú elszámoláshoz, a teljes saját üzemeltetés csak szolgáltatóval működik. Harmadszor: mennyire bírod a türelmetlen megtérülést? A DC töltő rövid távon ritkán hoz látványos számot, a kihasználtság lassan épül.

A tanulság: a modell nem pénzügyi, hanem kapacitás- és kompetenciakérdés is. Aki kapacitásban erős, de üzemeltetésben gyenge, a partnerprogramban vagy bérbeadásban gondolkodik jól. Aki mindkettőben erős, a saját modellt érdemes kalkulálnia.

A háromból az első: mikor éri meg a saját üzemeltetés?

A saját üzemeltetés ott logikus, ahol a töltő a fő üzlet része: flottadepó, buszdepó, logisztikai telephely, vagy olyan kereskedelmi hely, ahol a töltő forgalmat hoz. Ilyenkor a teljes árrés nálad marad, és te döntöd el, mikor és mennyiért tölthet valaki. A flottáknál ráadásul belső elszámolás is van, ezért a saját üzemeltetés ritkán kérdés.

Nyilvános helyszínen a legnagyobb kockázat a kihasználtság. Az ár- és költségoldalról a DC töltő árakról szóló cikkünk és a megtérülés-kalkulátor ad kiindulópontot. Az alábbi ábra a korábbi elemzésünkből azt mutatja, hogy a kilowattóránkénti önköltség a napi kiadott energiától erősen függ.

Illusztratív görbe: a DC gyorstöltő kilowattórás önköltsége a napi kiadott energia függvényében

Az illusztratív görbe jól mutatja a lényeget: alacsony kihasználtságnál a fix költségek (finanszírozás, szerviz, backend, biztosítás) egy kilowattórára vetítve nagyok, és csak megfelelő forgalomnál esnek az eladási ár alá. Aki saját üzemeltetésre készül, annak ezt a görbét a saját helyszínére kell lefuttatnia, és őszintén kell megbecsülnie a napi kiadott kWh-t.

Ha a forgalom becslése bizonytalan, a partneri vagy bérbeadásos modell éppen ezt a bizonytalanságot enyhítheti, de nem szünteti meg, hiszen a partner díja is a forgalomtól függ.

Partnerprogram: mire figyelj a szerződésben?

A MOL-hoz hasonló programoknál a szerződés a fő termék. A 10 éves futamidő technológiai szempontból is hosszú: egy DC töltő műszaki élete és a kommunikációs szabványok ennyi idő alatt jelentősen változnak. Érdemes tisztázni:

A marketing-hozzájárulás (nettó 1 vagy 3,6 millió forint) nem fedezi egy DC töltő költségét. A DC töltők ára teljesítménytől és kiépítéstől függően ennek sokszorosa, ezért ez inkább belépési ösztönző, mint finanszírozás. A programot ne a támogatás nagysága, hanem a teljes tíz éves pénzáram alapján értékeld.

Helyszínbérbeadás: kis kockázat, kis mozgástér

A bérbeadás azoknak vonzó, akik nem akarnak beruházni. A csatlakozási pont és a terület kerül egy üzemeltetőhöz, aki a töltőt telepíti és működteti. A bevétel jellemzően bérleti díj vagy forgalmi részesedés, de nincs árazási beleszólás, és a töltő sem a tiéd. A kulcskérdés az, hogy a hálózati csatlakozás kinek a nevén és milyen teljesítménydíjjal fut, mert ez hosszú távon költségtétel lehet. A szerződésben érdemes rögzíteni a minimális rendelkezésre állást is, nehogy a területed hónapokig használhatatlan töltővel álljon.

Az üzemeltetési modelltől független tényezők: hálózat, teljesítmény, rendelkezésre állás

Bármelyik modellt választod, három dolog nem a szerződésen múlik.

Hálózati csatlakozás és teljesítmény

A teljesítményválasztás a csatlakozási kapacitásból indul. Egy 150 kW-os töltőpont 400 V-on nagyságrendileg 220–230 A áramot húz, egy 400 kW-os már megawattos nagyságrendű csatlakozást és sokszor energiatárolót igényel. A DC töltőállomás-telepítés oldalunkon a teljes folyamat összefoglalva szerepel; a teljesítményszintekről részletesen a 150 kW, 400 kW és 1 MW összehasonlításban írtunk.

Nagy teljesítményű eJoin DC gyorstöltő napelemes tetővel egy pozsonyi töltőparkban – DC töltő teljesítményválasztás 150 kW, 400 kW, 1 MW

A képen egy eJoin DC gyorstöltő látható napelemes tetővel egy pozsonyi töltőparkban (gyártói referencia, nem ChargeIt telepítés). A gyártó, az eJoin (EVsolution s.r.o.) szlovákiai hálózatában a közlései szerint 773 töltőpont és 79 MW (79 242 kW) telepített teljesítmény működik, ami a SEVA 2026 Q2-es adatai alapján a második legnagyobb szlovák nyilvános hálózat. Forrás: ejoin.eu.

A termékpaletta a DC villámtöltők között a 30–60 kW-os Rapidboxtól a 60–400 kW-os Rapid DC All-in-One-on és a 160–720 kW-os Rapid Tower + Satellite rendszeren át a 480 kW-os pantográfos megoldásig terjed.

Rendelkezésre állás és szerviz

A töltő bevétele csak akkor keletkezik, ha működik. Egy 99%-os rendelkezésre állás évente már több mint 80 üzemórányi kiesést jelent, ami nyilvános helyszínen a kihasználtság és a hírnév szempontjából is érzékeny. Ezt a hatást részletesen bemutattuk a rendelkezésre állásról szóló cikkünkben.

DC töltő hibaelhárítási lépcső: automatikus riasztás, távoli beavatkozás, távdiagnosztika, helyszíni kiszállás, alkatrészcsere

A hibaelhárítás lépcsői (riasztás, távoli beavatkozás, távdiagnosztika, helyszíni kiszállás, alkatrészcsere) a gyakorlatban időt és pénzt jelentenek. Partneri modellben ezt a hálózat viseli, saját modellben neked kell megszerveznie, vagy szolgáltatásként beszerezned. A távfelügyelet és az OCPP-kompatibilitás mindkét esetben alapkövetelmény.

Ha a töltő nyílt szabványokra épül (OCPP 1.6 / 2.0.1), később szolgáltatót vagy hálózatot is válthatsz, ami a 10 éves partneri szerződés kockázatait is csökkenti.

Fizetés, árazás, szabályozás

Nyilvános DC töltőnél az AFIR miatt a bankkártyás ad-hoc fizetés és az átlátható kWh-alapú árazás alapelvárás, a hiteles mérés pedig (MID, Eichrecht-szemlélet) a szabályos elszámolás feltétele. Ezekről a MEKH-engedélyezési oldalunkon és a korábbi cikkeinkben (AFIR-felülvizsgálat, kártyafizetés) olvashatsz. A lényeg: ha partneri hálózatban működsz, ezek általában a hálózat feladatai, ha saját modellben, a te felelősséged.

Hiba #1: a döntést a támogatási összeg alapján hozni

A leggyakoribb tévedés az, hogy a „nettó 3,6 millió” fejlécszámból indulnak ki. Egy 100 kW fölötti DC töltő és a kapcsolódó hálózati kiépítés ennél sokszorosába kerül, ezért a bónusz nem dönthet. Ami dönt, az a tízéves pénzáram: milyen forgalom, milyen díj, milyen költség és milyen kilépési feltétel mellett.

Hiba #2: túlméretezés, mert „nagy hálózatban úgyis lesz forgalom”

A partneri hálózat ügyfélbázisa nem garantál forgalmat. A forgalmat a helyszín hozza: főút, szolgáltatások, tartózkodási idő. Túlméretezett (például 400 kW-os) töltő rossz helyszínen drága tétel, míg egy jól megválasztott 150–300 kW-os, később bővíthető rendszer rugalmasabb. Ezt a döntést az All-in-One és elosztott rendszer összehasonlítás segítheti.

Hiba #3: a hálózati csatlakozás alábecslése

Sokan a töltőt választják ki először, a csatlakozást utoljára, pedig az a legnagyobb időigényű elem. A szolgáltatói egyeztetést, a teljesítménydíjat és az esetleges energiatárolót már az üzemeltetési modell kiválasztása előtt tisztázni kell. Erről bővebben a hálózati csatlakozás és energiatároló cikkünkben írtunk.

Hiba #4: a fizetési és adatkérdések „majd később” kezelése

Ha a töltőnek nincs bankkártyás fizetési lehetősége és hiteles kWh-mérése, nyilvános helyszínen gyorsan elveszíti a forgalmat. Ellenőrizd, hogy a modell és a berendezés ezt tudja-e, mielőtt szerződsz.

Döntési ellenőrzőlista, mielőtt aláírsz

  1. Megvan a hálózati csatlakozás teljesítménye és határideje írásban?
  2. Reális napi kiadott kWh-becslés készült három forgatókönyvvel?
  3. Tisztázott, ki határozza meg és ki változtathatja az árat?
  4. Rögzített a szerződés a minimális rendelkezésre állást és a szervizidőket?
  5. Mi történik az 5., 8. és 10. évben (technológiaváltás, kilépés)?
  6. Szabványos (OCPP, CCS2) berendezés, amely más hálózatra is átállítható?
  7. Megvan a jogi és adóügyi vélemény a könyvelőtől és ügyvédtől?

Gyakran ismételt kérdések

Állami pályázat a MOL Plugee Partnerprogram?

Nem. A sajtóbeszámolók szerint ez a MOL saját vállalati partnerprogramja, amelyben a MOL marketing-hozzájárulást ad. A feltételekről és a jelentkezés lehetőségéről a MOL Plugee hivatalos tájékoztatójából érdemes tájékozódni.

Megéri-e a saját DC üzemeltetés kis helyszínen?

Ez a napi kihasználtságon múlik. Kis forgalmú helyszínen a kilowattórás önköltség magas, ezért érdemes először a kalkulátorral különböző forgatókönyveket végigszámolni.

Cserélhető-e később az üzemeltető vagy a hálózat?

Ha a töltő nyílt OCPP-szabványon működik, általában igen, de a konkrét szerződés kilépési feltételei az irányadók.

Milyen teljesítményű DC töltőt válasszak?

A forgalomtól és a csatlakozási kapacitástól függ: a kompakt 30–60 kW-os egységektől a 150–400 kW-os rendszereken át a több száz kW-os, buszok és kamionok számára kialakított megoldásokig többféle lehetőség van. Díjmentes helyszíni felméréssel pontos javaslatot adunk.

Mi a különbség a partneri modell és a bérbeadás között?

Partneri modellben (a sajtóközlések szerint) a töltő a vállalkozás tulajdonában marad, bérbeadásnál a berendezés és a kockázat az üzemeltetőé, te csak a területet adod.

Kell-e MEKH-engedély?

A nyilvános töltés üzemeltetéséhez szabályozási követelmények tartoznak, ezeket az MEKH-engedélyezési oldalunk foglalja össze, a konkrét esetet azonban mindig érdemes ellenőriztetni.

Források

Melyik modell illik a helyszínedhez?

A GreenTech Invest / ChargeIt az eJoin magyarországi forgalmazójaként díjmentes helyszíni felmérést kínál: megnézzük a hálózati csatlakozást, a forgalmat és a lehetséges modelleket, és konkrét teljesítmény- és üzemeltetési javaslatot adunk.

Díjmentes DC felmérés kérése

Telefon: +36 70 331 53 58 · Megtérülés-kalkulátor · Referenciák

Tervezed a saját EV-töltőd telepítését?
