Aki ma DC gyorstöltő parkot tervez – legyen az benzinkút, bevásárlóközpont-parkoló, önkormányzati hely vagy flottadepó –, jellemzően a töltő árát kérdezi először. A tapasztalat viszont az, hogy a projektek nem a berendezésen, hanem az ütemterven, a hálózaton és a rossz korai döntéseken buknak el vagy csúsznak éveket. Ez a cikk döntéshozói szemmel, kendőzetlenül végigmegy azon, hol romlik el a legtöbb DC töltőpark projekt, és mit érdemes másképp csinálni.
Miért nem a töltő a szűk keresztmetszet?
Az Economx beszámolója szerint az MVM Mobiliti ügyvezetője az Automotive Summiton úgy fogalmazott, hogy egy nagy teljesítményű, új DC töltőállomás megvalósítása a bejelentéstől a kulcsrakész átadásig ma akár 2–4 évet is igénybe vehet, és a szűk keresztmetszet nem a berendezés legyártása vagy telepítése, hanem a hálózati csatlakozás megérkezése. Ugyanez a cikk azt is rögzíti, hogy 2025 végén Magyarországon több mint 4200 töltőállomás működött, összesen mintegy 7500 csatlakozóval.
Ez azt jelenti, hogy aki a projektet a „megrendelem a töltőt, jövő hónapban áram van” logikával indítja, az szinte biztosan csúszni fog. A helyes sorrend fordított: előbb a hálózat és a helyszín, utána a berendezés. A gyártás és szállítás általában a legkönnyebben tervezhető lépés a láncban.
A DC projekt valós lépései és időigénye

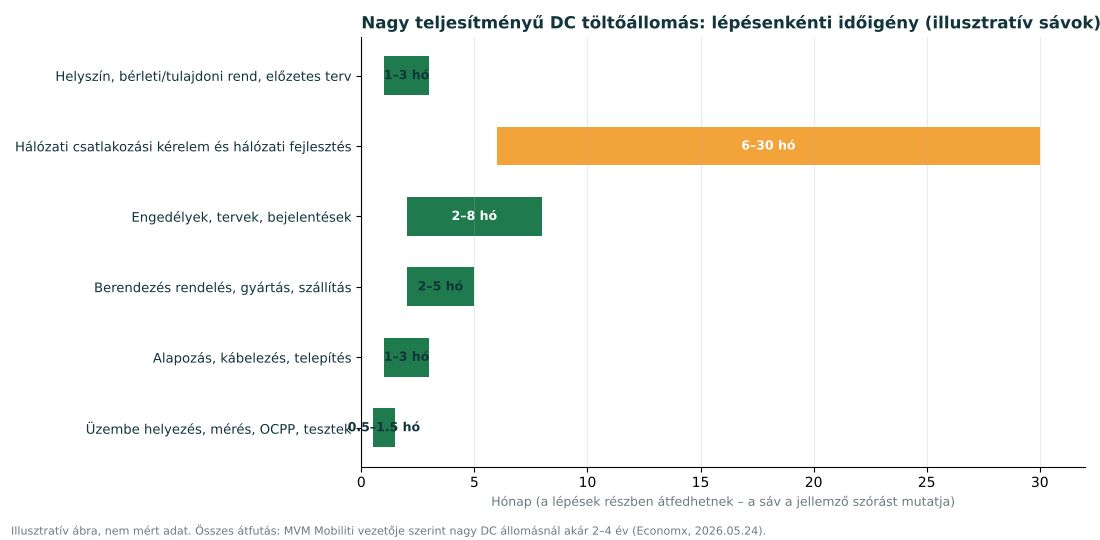

Az alábbi ábra a projekt lépéseit mutatja be. A sávok illusztratív, szerkesztőségi becslések a tipikus szórásról, nem mért adatok; a lényeg az arány: a hálózati csatlakozás sávja nagyságrendekkel hosszabb és bizonytalanabb, mint bármelyik másik lépésé.
![]() |
A gyakorlati tanulság: a hálózati kérelmet a lehető legkorábban be kell adni, még akkor is, ha a végleges berendezés-konfiguráció nincs lezárva. A kérelem módosítható, de egy elmulasztott fél év nem hozható vissza.
1. hiba: a hálózati csatlakozás alábecslése
A leggyakoribb és legdrágább hiba. A beruházó kiválaszt egy 4 × 150 kW-os parkot, majd kiderül, hogy a helyszín csatlakozási kapacitása töredéke annak, és a hálózatbővítés költsége vagy ideje a projekt gazdaságosságát felborítja. Egy 600 kW-os csúcsteljesítményű park hálózati igénye nem 600 kW-nyi „papír”, hanem valós, lekötött kapacitás, saját teljesítménydíjjal.
Mit tegyél? Kérj előzetes kapacitás-tájékoztatást a területileg illetékes hálózati engedélyestől, mielőtt berendezést választasz. Mérlegeld, hogy a teljes kiépítés helyett dinamikus terheléselosztással (DLM) és energiatárolós pufferrel kisebb csatlakozási teljesítménnyel is indulhatsz-e. Erről részletesen írtunk: DC töltőpark hálózati csatlakozás: energiatároló vagy hálózatbővítés?
![]() |
Döntési sorrend: előbb a rendelkezésre álló hálózati kapacitás, utána a teljesítményszint és a tárolós vagy terheléselosztásos kiegészítés, és csak ezután a berendezés végleges kiválasztása. |
2. hiba: túlméretezett kezdő kiépítés
Gyakori reflex: „ha már építünk, legyen 400 kW”. A kihasználtság azonban a megtérülés motorja, nem a névleges kW. Egy szűk helyszínen, ahol a napi töltésszám alacsony, a túlméretezett park a lekötött kapacitás és a tőkeköltség miatt rontja a kWh-önköltséget. A kihasználtság, nem a kW számít, és a 150 kW, 400 kW és 1 MW közötti választás is üzleti, nem prestízs-kérdés.
Mit tegyél? Válassz modulárisan bővíthető rendszert. Az eJoin Rapid DC All-in-One 60 és 400 kW között skálázható beépített teljesítménymodulokkal, a Rapid Tower + Satellite felépítés pedig 160–720 kW erőműhöz csatlakoztat terminálokat. Így az első fázisban a valós keresletre építesz, a bővítés pedig nem a teljes park cseréjét jelenti. A termékcsaládot a DC villámtöltők oldalon találod.
3. hiba: fizetési terminál és kártyás fizetés kihagyása
A nyilvános töltésnél a vezető nem akar appot telepíteni és regisztrálni. Az AFIR-rendelet a nyilvános, megfelelő teljesítményű töltőpontoknál az ad hoc, bankkártyás fizetés lehetőségét előírja, ezért ez nem „extra”, hanem megfelelőségi kérdés. Erről bővebben: AFIR megfelelés és az AFIR felülvizsgálat és kártyafizetés cikkünk.
Az eJoin 2025/09-es gyártói listaára szerint a Rapid DC All-in-One beépített fizetési terminálja opcióként +1 170 € (ÁFA nélkül, gyártói listaár; az aktuális ár ajánlatkéréskor pontosítandó). Ez a teljes töltő árának töredéke, a kihagyása viszont utólagos átépítést, kieső forgalmat és megfelelőségi kockázatot jelent.
4. hiba: percdíjas vagy átlátszatlan árazás
A percalapú árazás a lassabban töltő autóknál igazságtalan, a vezetők pedig érzik. Az átlátható megoldás a kWh-alapú díj, kiegészítve – ha szükséges – egy türelmi idő utáni foglalási (idle) díjjal. A hiteles, jogszerű kWh-elszámoláshoz MID-minősítésű, illetve Eichrecht-képes mérés kell, amelyet a hiteles kWh-mérésről szóló cikkünk mutat be. A gyártói listaár szerint a DC Eichrecht-mérés a Rapid DC All-in-One-hoz +700 €, a MID DC-mérés +600 € (ÁFA nélkül).
Az árazási modellekről itt írtunk: DC töltőpark árazás: kWh, idle fee, fizetés.
5. hiba: az engedélyezés és a bejelentések ütemezése
Az engedélyezési és bejelentési kötelezettségek helyszíntől és teljesítménytől függnek (építési, közműves, hálózati, adott esetben piacfelügyeleti lépések). A hibát az követi el, aki ezeket a berendezés megérkezése után kezdi el. A hazai kötelezettségekről a MEKH és engedélyezési áttekintő oldalunk ad támpontot; konkrét ügyben mindig a hatóság és a hálózati engedélyes írásos tájékoztatása az irányadó.
Mi változhat az EU-ban? A zöld hálózati csomag és a gyorsabb engedélyezés
Az electrive 2026. július 3-i cikke szerint az Európai Parlament ipari és energiaügyi bizottsága 57:3 arányban (8 tartózkodás mellett) fogadta el álláspontját az uniós hálózati csomagról. A javaslat szerint a kötelező engedélyezési küszöb 100 kW-ról 200 kW-ra emelkedne a kis napelemes, tárolós és töltőállomási projekteknél, a legfeljebb 1 MW összteljesítményű, „mesterséges szerkezeteken” (például parkolóházakon) lévő töltőállomások pedig mentesülnének az engedélyezés alól. Az engedélyezési határidő legfeljebb három hónap lenne az 1 MW alatti, hat hónap a nagyobb projekteknél, és a Parlament automatikus jóváhagyást is támogat határidő-túllépés esetén. A Tanács álláspontja eltér, a tárgyalások még nem zárultak le.
Mit jelent ez egy magyar beruházónak? Egyelőre semmi kötelezőt: ez tárgyalási álláspont, nem hatályos jog. Érdemes viszont figyelni, mert egy elfogadott szabály lerövidítheti az engedélyezési szakaszt. A hálózati csatlakozás szűk keresztmetszete ettől még nem szűnik meg, ezért a tervezést nem szabad a jövőbeli könnyítésekre alapozni.
Összehasonlító táblázat: gyakori hibák és javasolt ellenszerek
| Hiba | Tipikus következmény | Ellenszer |
|---|---|---|
| Hálózati csatlakozás alábecslése | Hónapokat, éveket csúszik a nyitás | Korai kapacitás-egyeztetés, DLM, tároló |
| Túlméretezett kezdő kiépítés | Magas lekötött teljesítménydíj, gyenge megtérülés | Modulárisan bővíthető rendszer, fázisolt építés |
| Fizetési terminál kihagyása | Elvesztett töltések, AFIR-kockázat | Kártyaolvasó a tervben, a rendszerbe integrálva |
| Percdíjas árazás | Vezetői bizalomvesztés, panaszok | kWh-alapú díj, átlátható árkijelzés |
| Hiányzó mérés/számlázás | Vitás elszámolás, jogi kockázat | MID/Eichrecht-mérés, OCMF |
| Nincs szerviz- és SLA-terv | Hosszú állásidő, kieső bevétel | Távfelügyelet, szerződött reakcióidő |
| Nem bővíthető elrendezés | Később drága átépítés | Előkészített kábelcsatornák, tartalék hely |
![]() |

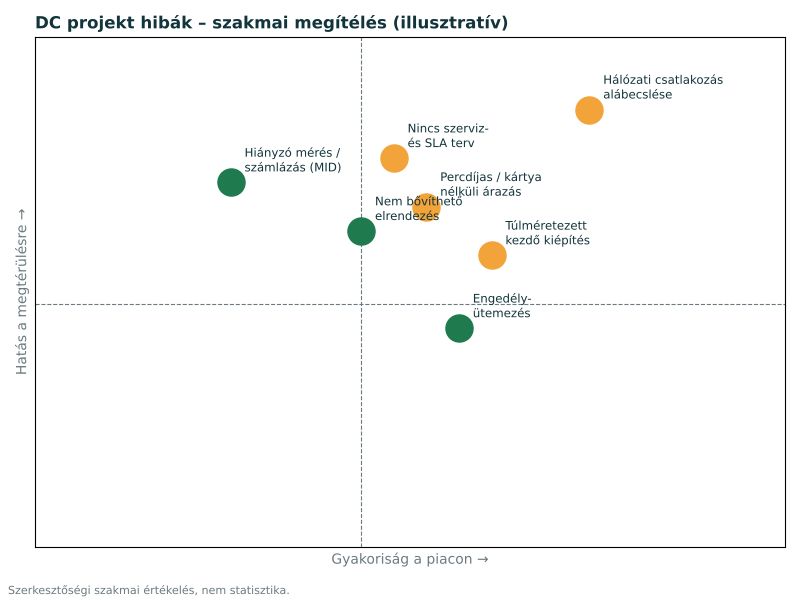

Hogyan olvasd az ábrát? A jobb felső negyedben lévő hibák egyszerre gyakoriak és komoly hatásúak. Ez szerkesztőségi szakmai megítélés, nem statisztika. A hálózati csatlakozás alábecslése itt a legkritikusabb: nem javítható utólag olcsón, és az egész projekt ütemezését meghatározza. Ha csak egyetlen dolgot viszel magaddal a cikkből: a hálózati kérdést ne a végére hagyd. |
![]() |
Amit a vezető lát: egy működő, kártyával fizethető, átlátható árú töltőpont. Mindaz, ami emögött van (hálózat, engedély, mérés, szerviz), a projekt valódi munkája. |
6. hiba: szerviz és rendelkezésre állás nincs a tervben
A DC töltő nem „felszereled és működik” eszköz. Az állásidő közvetlen bevételkiesés és hírnévkár. A rendelkezésre állás üzleti követelmény, és az AFIR is elvár bizonyos rendelkezésre állást a nagyobb teljesítményű pontoktól. Szerződéses reakcióidő, távfelügyelet, alkatrész-készlet és egyértelmű felelősségi határ kell. Részletek: DC töltő rendelkezésre állás, SLA, szerviz.
7. hiba: a bővíthetőség elhanyagolása
A legolcsóbb bővítés az, amit az első ütemben előkészítettek: üres kábelcsatorna, elegendő alapozás, helyfoglalás a további oszlopoknak, szabad kapacitás az elosztóban. A legdrágább pedig az, amikor a második ütemhez fel kell bontani a kész burkolatot. Az all-in-one és az elosztott (erőmű + terminál) rendszerek eltérően viselkednek bővítésnél: az előbbi egyszerűbb indulás, az utóbbi rugalmasabb nagy parkoknál.
Illusztratív példa: két döntéshozó, két út
Képzeljünk el két, hasonló adottságú benzinkút-üzemeltetőt. Az „A” üzemeltető a berendezést rendeli meg először, mert „az a legsürgősebb”, és csak utána kéri a hálózati kapacitást; kiderül, hogy a kért teljesítmény helyi hálózatfejlesztést igényel, a berendezés hónapokig áll. A „B” üzemeltető előbb kapacitás-tájékoztatást kér, kisebb csatlakozási teljesítményre tervez DLM-mel, kártyás fizetést és kWh-árazást vesz, majd a bővítést előkészíti. A „B” jellemzően hamarabb nyit és kevesebb kényszerű átépítéssel kell számolnia. A pontos számok mindig helyszínfüggők; ezért javasolt a DC megtérülés kalkulátor használata a saját adatoddal, és a DC töltő benzinkútra oldal áttekintése.
Flotta és nehézgépjármű: más ütemterv, más kockázatok
Depótöltésnél (busz, kamion) a töltés éjszakai ablakhoz kötött, a teljesítményigény pedig nagyobb, ezért a hálózati kérdés még hangsúlyosabb. Az elektromos busz- és kamiontöltés megoldásoknál a flottatöltés teljes energiamérlegét (napi km, kWh, éjszakai ablak) kell előre kiszámolni. A gyártói referencia: az eJoin által megvalósított Arriva elektromos buszdepó 17 ultragyors terminált tartalmaz (forrás: ejoin.eu); ez gyártói referencia, nem ChargeIt telepítés. Kapcsolódó cikkeink: busztöltés pantográffal és kamiontöltés MCS-sel.
Gyártói referencia: mit mutat az eJoin hálózata?
Az eJoin (EVsolution s.r.o.) szlovákiai gyártó hálózatában – a gyártó közlése szerint – 773 töltőpont és 79 MW (79 242 kW) összteljesítmény működik, és az ejoin.eu 2026. július 29-i híre szerint a második legnagyobb nyilvános töltőhálózat Szlovákiában. Az ejoin.eu 2026. szeptember 15-i híre szerint a gyártó 1 MW-os töltőállomást tesztelt autópálya-pihenőkre tervezve. Ezek gyártói referenciák, nem a GreenTech Invest saját telepítései; a GreenTech Invest az eJoin magyarországi forgalmazója. A kapcsolódó magyarországi munkákat a referenciák oldalon találod.
Gyakorlati ellenőrzőlista a döntés előtt
Mielőtt aláírsz egy szerződést, tisztázd az alábbiakat:
- Van-e írásos kapacitás-tájékoztatás a helyszínre, és mekkora a becsült átfutási idő?
- Mekkora a valós várható napi töltésszám, és ehhez mennyi kW kell?
- A tervezett megoldás bővíthető-e, és az első ütem előkészíti-e a másodikat?
- Kártyás fizetés, kWh-alapú árazás és hiteles mérés szerepel-e a specifikációban?
- Mi a szerviz reakcióideje, és ki felel az állásidőért?
- Az OCPP 2.0.1 és a jövőbeli AFIR-követelmények (például ISO 15118-20) teljesíthetők-e a választott rendszerrel?
A teljes DC-megoldást, az engedélyezéstől a kivitelezésig, a DC töltőállomás oldalunkon mutatjuk be.
Gyakori kérdések (GYIK)
Mennyi ideig tart egy DC töltőpark létrehozása?
Az MVM Mobiliti vezetője szerint egy nagy teljesítményű, új DC állomásnál akár 2–4 év is lehet a bejelentéstől az átadásig, főleg a hálózati csatlakozás miatt (Economx, 2026. május 24.). Kisebb teljesítménynél és meglévő kapacitásnál jóval rövidebb is lehet; a helyszín dönt.
Mikor kell elindítani a hálózati csatlakozási kérelmet?
A lehető legkorábban, még a berendezés végleges kiválasztása előtt. A kérelem pontosítható, a kihagyott idő viszont nem pótolható.
Érdemes kisebb csatlakozással indulni?
Sok esetben igen: dinamikus terheléselosztással és szükség esetén energiatárolóval kisebb csatlakozási teljesítményről is lehet üzemelni, majd a kereslet alapján bővíteni.
Kötelező a bankkártyás fizetés?
Az AFIR a nyilvános, adott teljesítmény feletti töltőpontoknál előírja az ad hoc kártyás fizetés biztosítását. A pontos hatókört és határidőket az AFIR megfelelés oldalunkon és a hivatalos jogszabályszövegben ellenőrizd.
Már hatályosak az uniós engedélyezési könnyítések?
Az uniós zöld hálózati csomagban szereplő gyorsítás a cikk írásakor még tárgyalási fázisban van (electrive, 2026. július 3.), ezért nem hatályos szabály. Aktuális kötelezettségeidről a hatóságtól és a hálózati engedélyestől kérj tájékoztatást.
Mennyibe kerül egy DC töltő?
Az eJoin Rapid DC All-in-One 2025/09-es gyártói listaára 60 kW-nál 18 990 €, 400 kW-nál 59 990 € (hardver, ÁFA nélkül; az aktuális ár ajánlatkérésre pontosítandó). A teljes projektköltséget a hálózati csatlakozás, az alapozás, a kivitelezés és az engedélyek jelentősen megváltoztatják.
Összegzés
A sikeres DC töltőpark nem a legnagyobb teljesítményű berendezésről szól, hanem a jó sorrendről: hálózat, helyszín, valós igény, majd a modulárisan bővíthető berendezés, kártyás fizetéssel, kWh-árazással, hiteles méréssel és szervizzel. Aki ezt fordítva csinálja, éveket veszíthet.
Megnézzük a hálózati adottságokat, a reális teljesítményt és a bővítési lehetőségeket.
Telefon: +36 70 331 53 58
Források
- Economx – töltőhálózat, hálózati csatlakozás, MVM Mobiliti (2026. május 24.)
- electrive – EU Parliament aims to streamline approvals for charging stations (2026. július 3.)
- ejoin.eu – gyártói hírek és referenciák (2026. július–szeptember)
- Trans.info – Challenges in the expansion of EV charging infrastructure across the EU (2023. december 4.; háttér)
- ChargeIt – MEKH és engedélyezés áttekintő
